«РАЗРАБОТКА МЕТОДА ПРИНЯТИЯ РЕШЕНИЙ И ОЦЕНКИ РИСКОВ ПРИ ВЫПОЛНЕНИИ РЕВЕРСИВНОГО ИНЖИНИРИНГА»
Аннотация: в статье рассматривается проблема разработки и внедрения методики принятия решений и оценки рисков при выполнении проектов реверсивного инжиниринга на предприятиях транспортного машиностроения. Актуальность исследования обусловлена возрастающей ролью реверсивного инжиниринга в обеспечении конкурентоспособности и технологической независимости предприятий в условиях импортозамещения и цифровой трансформации производства.
Предложена комплексная методика, основанная на системном подходе к оценке технических, технологических и экономических аспектов реверсивного инжиниринга. Методика включает четкие критерии принятия решений на каждом этапе работ, от анализа исходных требований до верификации результатов, а также инструменты управления рисками проекта. Разработана матрица оценки рисков, позволяющая категоризировать риски по вероятности возникновения и степени влияния на проект, и структурированная таблица рисков с определением триггеров возникновения и методов реагирования.
Представлены количественные критерии для принятия решений на ключевых этапах реверсивного инжиниринга, включая пороговые значения технических параметров, показатели технологической реализуемости и экономической эффективности. Особое внимание уделено вопросам раннего выявления и предупреждения рисков, характерных для проектов реверсивного инжиниринга в транспортном машиностроении.
Практическая значимость работы заключается в возможности использования разработанной методики для повышения обоснованности принимаемых решений и снижения рисков при реализации проектов реверсивного инжиниринга на промышленных предприятиях. Методика носит универсальный характер и может быть адаптирована под специфику конкретного предприятия или проекта.
Ключевые слова: реверсивный инжиниринг, управление рисками, принятие решений, транспортное машиностроение, импортозамещение.
Актуальность темы исследования обусловлена возрастающей ролью реверсивного инжиниринга в обеспечении конкурентоспособности и технологической независимости предприятий транспортного машиностроения. В условиях ускоренного морального устаревания техники, ужесточения экологических требований, необходимости импортозамещения и перехода на цифровые технологии, реверсивный инжиниринг становится одним из ключевых инструментов создания новых и модернизации существующих образцов транспортных средств и компонентов.
Реверсивный инжиниринг представляет собой комплекс мероприятий по обследованию образца изделия, анализу его конструкции и принципов работы с целью воспроизведения функциональных прототипов, модернизации или разработки новых объектов техники с улучшенными характеристиками. Применение реверсивного инжиниринга позволяет существенно сократить затраты и сроки на проектирование и подготовку производства новой продукции за счет использования апробированных технических решений.
Вместе с тем, реализация проектов реверсивного инжиниринга сопряжена со значительными рисками, обусловленными неполнотой и неопределенностью исходных данных об исследуемом объекте, отсутствием конструкторско-технологической документации, сложностью и многовариантностью принимаемых технических решений. Ошибки, допущенные на этапе реверсивного инжиниринга, могут приводить к существенному росту затрат на последующих стадиях жизненного цикла изделий. В этой связи, разработка научно-обоснованных методов принятия решений и оценки рисков при выполнении реверсивного инжиниринга является актуальной задачей, имеющей большое значение для повышения эффективности и снижения рисков инновационной и производственной деятельности предприятий транспортного машиностроения.
Цель работы состоит в разработке методических основ принятия решений и оценки рисков при выполнении реверсивного инжиниринга на предприятиях транспортного машиностроения.
Реверсивный инжиниринг (обратное проектирование) представляет собой процесс исследования некоторого устройства, объекта, системы или компонента с целью определения принципов его функционирования, структуры, свойств и характеристик для последующего воспроизведения или модернизации объекта [1]. В отличие от прямого (традиционного) инжиниринга, при котором процесс разработки идет от абстрактного (идеи, концепции) к конкретному (готовому продукту), реверсивный инжиниринг предполагает движение в обратном направлении: от готового образца - к его виртуальному прототипу (3D-модели) и комплекту конструкторской и технологической документации.
Предлагаемая методика предназначена для формализации и поддержки принятия решений при выполнении проектов реверсивного инжиниринга на предприятиях транспортного машиностроения. Методика основана на комплексном учете технических, технологических и экономических аспектов выполнения реверсивного инжиниринга на всех стадиях жизненного цикла изделия.
Ключевыми принципами методики являются:
- Системность - рассмотрение объекта реверсивного инжиниринга как сложной технической системы, состоящей из взаимосвязанных элементов и подсистем.
- Адаптивность - возможность настройки и конфигурирования методики под специфику конкретного проекта и предприятия.
- Итеративность - возможность возврата на предыдущие этапы и уточнения решений по мере получения новых данных.
- Учет неопределенности - работа в условиях неполноты и неточности исходных данных, вероятностный характер получаемых оценок.
Укрупненная блок-схема методики представлена на рис. 1.

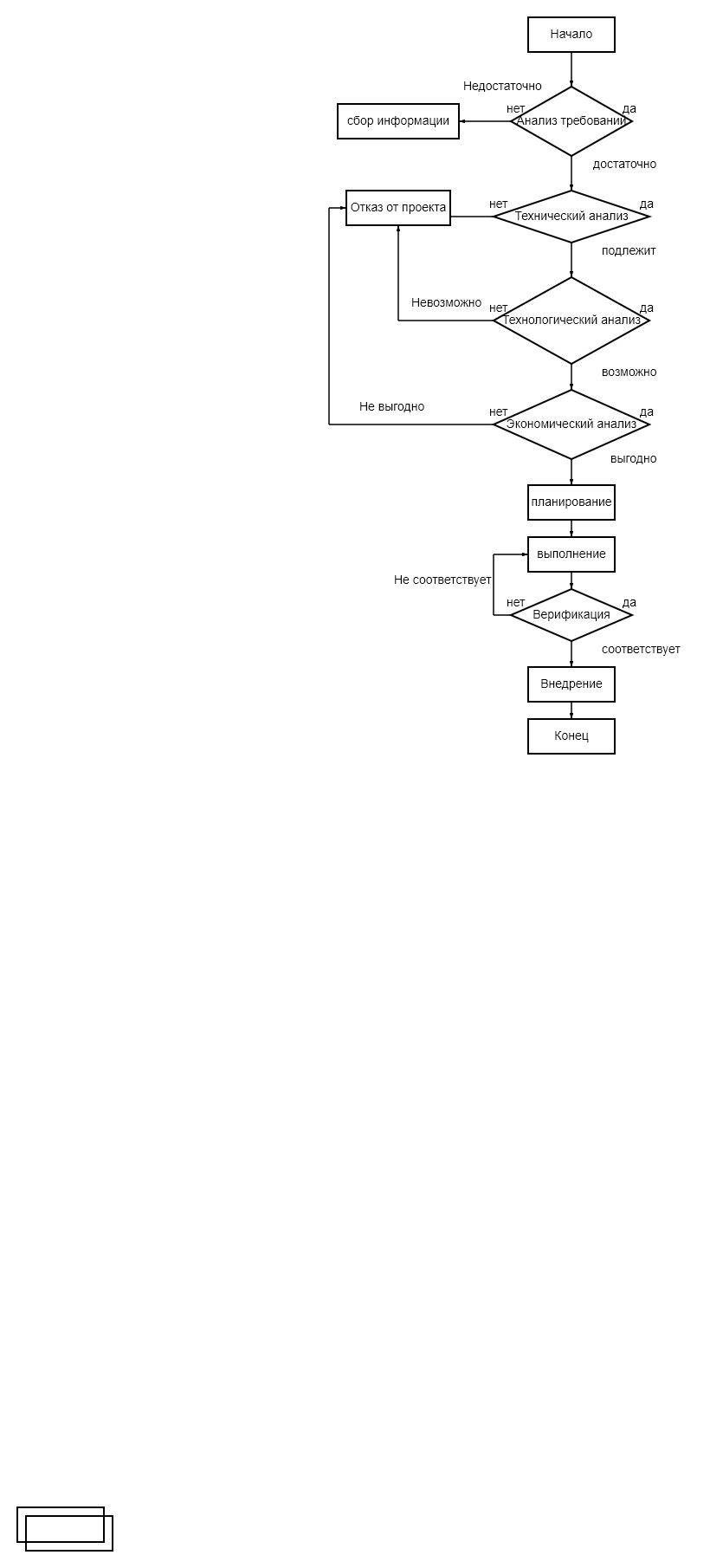

Рис. 2.1. Укрупненная блок-схема методики принятия решений при реверсивном инжиниринге
2.2. Анализ требований и исходных данных
Данный этап предполагает детальное рассмотрение целей проекта, требований заказчика, состава и качества исходных данных об объекте реверсивного инжиниринга. Основные задачи этапа:
- Изучение ТЗ, определение конечного результата проекта и критериев его приемки.
- Инвентаризация и оценка достаточности исходных данных (образцов изделия, чертежей, 3D-моделей, технических описаний и т.п.).
- Декомпозиция объекта на основные функциональные подсистемы и компоненты.
- Предварительная оценка сложности и трудоемкости выполнения проекта.
Результатом этапа является решение о достаточности исходных данных для выполнения реверсивного инжиниринга. В случае неполноты или низкого качества исходных данных осуществляется их доработка и сбор необходимой дополнительной информации.
2.3. Технический анализ объекта
Целью этапа является углубленное исследование конструкции и принципов функционирования объекта реверсивного инжиниринга. Основное содержание работ:
- Изучение конструктивных и функциональных особенностей изделия.
- Идентификация ключевых подсистем, узлов и деталей, анализ их взаимосвязей.
- Выявление и анализ использованных в конструкции физических принципов и технических решений.
- Оценка уровня прочности, надежности, долговечности, безопасности конструкции.
- Сравнение характеристик изделия с существующими аналогами, выявление конкурентных преимуществ и недостатков.
По результатам технического анализа принимается решение о целесообразности и технической возможности выполнения реверсивного инжиниринга рассматриваемого объекта. Если воспроизведение конструкции объекта признается нецелесообразным или технически невозможным, то дальнейшее выполнение проекта прекращается.
2.4. Технологический анализ
Задачей этапа является оценка возможности изготовления объекта реверсивного инжиниринга в условиях конкретного предприятия. Основные работы этапа [2]:
- Предварительная оценка технологичности конструкции изделия, внесение предложений по ее повышению.
- Анализ требований к материалам, заготовкам и комплектующим. Оценка возможности их закупки или изготовления.
- Укрупненная разработка маршрутной технологии изготовления и сборки компонентов изделия, оценка ее реализуемости.
- Выявление критических для качества изделия технологических процессов и операций.
- Оценка доступности и возможности использования необходимого технологического оборудования, оснастки, средств контроля.
Результатом технологического анализа является заключение о технологической возможности производства изделия с требуемым уровнем качества. При выявлении критических технологических ограничений может быть принято отрицательное решение о нецелесообразности реверсивного инжиниринга.
2.5. Экономический анализ
На этом этапе выполняется технико-экономическое обоснование проекта реверсивного инжиниринга с точки зрения затрат, ожидаемого эффекта и рисков. Ключевые задачи:
- Расчет потребных материальных, трудовых и финансовых ресурсов проекта.
- Оценка себестоимости и рыночной цены изготовления изделия.
- Прогнозирование спроса и объемов продаж изделия, расчет точки безубыточности.
- Расчет показателей экономической эффективности проекта (NPV, IRR, срок окупаемости).
- Анализ чувствительности проекта, оценка влияния изменения ключевых факторов на результат.
- Качественная и количественная оценка основных рисков проекта.
По итогам экономического анализа обосновывается решение о финансовой реализуемости и экономической целесообразности выполнения проекта реверсивного инжиниринга. Неудовлетворительные показатели эффективности и высокие риски могут служить основанием для отклонения проекта.
2.6. Планирование и реализация проекта
При положительных результатах технического, технологического и экономического анализа принимается решение о реализации проекта и осуществляется его детальное планирование:
- Разработка ИСР и календарного плана проекта.
- Формирование бюджета и плана финансирования.
- Определение требований к ресурсам, формирование команды проекта.
- Идентификация и планирование реагирования на риски.
- Разработка плана коммуникаций со стейкхолдерами проекта.
После утверждения планов выполняется непосредственная реализация проекта реверсивного инжиниринга по этапам, рассмотренным в разделе 1.3.
2.7. Верификация и валидация результатов
По завершении проектных работ выполняется тщательная проверка полученных результатов на соответствие целям и требованиям, установленным на этапе анализа (п. 2.2):
- Контроль комплектности и качества конструкторской и технологической документации.
- Проверка соответствия фактических технических характеристик опытных образцов требованиям ТЗ.
- Сопоставление плановых и фактических показателей сроков, стоимости и качества выполнения проекта.
- Оценка удовлетворенности заказчика результатами проекта.
При выявлении значительных отклонений может потребоваться возврат на предыдущие этапы и доработка полученных решений. Положительные результаты верификации являются основанием для принятия решения о внедрении результатов проекта в производство.
Предложенная методика носит универсальный характер и при необходимости может быть детализирована путем разработки частных методик и процедур принятия решений для отдельных этапов и задач реверсивного инжиниринга.
Управление рисками является неотъемлемой частью методологии принятия решений при реверсивном инжиниринге. Основные риски реверсивного инжиниринга в транспортном машиностроении включают:
- Технические риски - связаны с ошибками при обратном проектировании, неполнотой и неточностью исходных данных, несоответствием характеристик полученной модели объекту-оригиналу.
- Технологические риски - обусловлены недостаточным уровнем технологической готовности предприятия, отсутствием необходимых компетенций и ресурсов для производства изделия.
- Экономические риски - включают риски превышения бюджета и сроков проекта, недостижения плановых показателей по себестоимости и объемам продаж изделия.
- Правовые риски - связаны с возможными нарушениями прав интеллектуальной собственности третьих лиц, судебными исками и штрафами.
Для эффективного управления этими рисками предлагается использовать комплексный подход, включающий:
- Идентификацию и качественный анализ рисков на всех этапах проекта.
- Количественную оценку вероятности и ущерба по ключевым рискам.
- Разработку стратегий реагирования (уклонение, передача, снижение, принятие).
- Превентивные мероприятия по предотвращению и смягчению рисков.
- Мониторинг рисков и корректировку планов при существенных изменениях.
- Критерии принятия решений на основных этапах реверсивного инжиниринга
3.1. Этап анализа требований и исходных данных
Критерии принятия положительного решения:
- Наличие полного комплекта технической документации и/или физических образцов изделия.
- Четко сформулированные требования заказчика к конечному продукту.
- Определенные количественные показатели качества и надежности.
- Наличие квалифицированного персонала для выполнения работ.
Чек-лист проверки готовности к этапу:
- Техническое задание согласовано с заказчиком.
- Исходные образцы получены и задокументированы.
- Определены ключевые характеристики для воспроизведения.
- Сформирована экспертная команда проекта.
3.2. Этап технического анализа
Пороговые значения для принятия решения:
- Степень износа исследуемых образцов не более 30%.
- Возможность доступа ко всем критически важным узлам.
- Наличие измерительного оборудования требуемой точности.
- Возможность проведения необходимых испытаний.
3.3. Этап технологического анализа
Критерии технологической реализуемости:
- Наличие необходимого производственного оборудования.
- Доступность материалов и комплектующих.
- Соответствие технологических процессов нормативным требованиям.
- Обеспеченность производственными площадями.
3.4. Этап экономического анализа
Пороговые показатели эффективности:
- NPV > 0.
- IRR > ставки дисконтирования + 5%.
- Срок окупаемости < 3 лет.
- Рентабельность продукции > 15%.
Таблица 1
Структурированная таблица рисков реверсивного инжиниринга
| Категория рисков | Описание | Триггеры возникновения | Методы реагирования | Ответственные |
| Технические | Ошибки измерений и моделирования | Отклонения более 5% при повторных измерениях | Многократная верификация, независимый контроль | Главный конструктор |
| Несоответствие характеристик | Отказы при испытаниях | Поэтапное тестирование, корректировка КД | Руководитель ОТК | |
| Технологические | Недостаточная точность оборудования | Брак в опытной партии > 10% | Модернизация оборудования, аутсорсинг | Главный технолог |
| Отсутствие критических технологий | Невозможность воспроизведения операций | Разработка альтернативных технологий | Технический директор | |
| Экономические | Превышение бюджета | Перерасход > 15% | Оптимизация затрат, дополнительное финансирование | Финансовый директор |
| Срыв сроков | Отставание от графика > 1 месяца | Привлечение дополнительных ресурсов | Руководитель проекта | |
| Правовые | Нарушение патентных прав | Претензии правообладателей | Патентный поиск, лицензирование | Юридический отдел |
Источник: составлено автором по данным [3].
Таблица систематизирует основные категории рисков реверсивного инжиниринга и определяет четкие действия по управлению ими. Особое внимание уделяется:
- Количественным триггерам (пороговым значениям) для своевременного выявления рисков.
- Конкретным методам реагирования для каждого типа риска.
- Закреплению ответственности за конкретными должностными лицами.
- Комплексному охвату технических, технологических, экономических и правовых аспектов.
Матрица оценки рисков представляет собой инструмент визуализации и категоризации рисков по двум ключевым параметрам: вероятности возникновения и степени влияния на проект (Рис. 2). Цветовая градация от светло-серого до темно-красного позволяет быстро идентифицировать уровень критичности риска:
- Серая зона (низкий риск) - стандартный мониторинг.
- Светло-красная зона (умеренный риск) - усиленный контроль.
- Красная зона (высокий риск) - требуются превентивные меры.
- Темно-красная зона (критический риск) - немедленное реагирование.

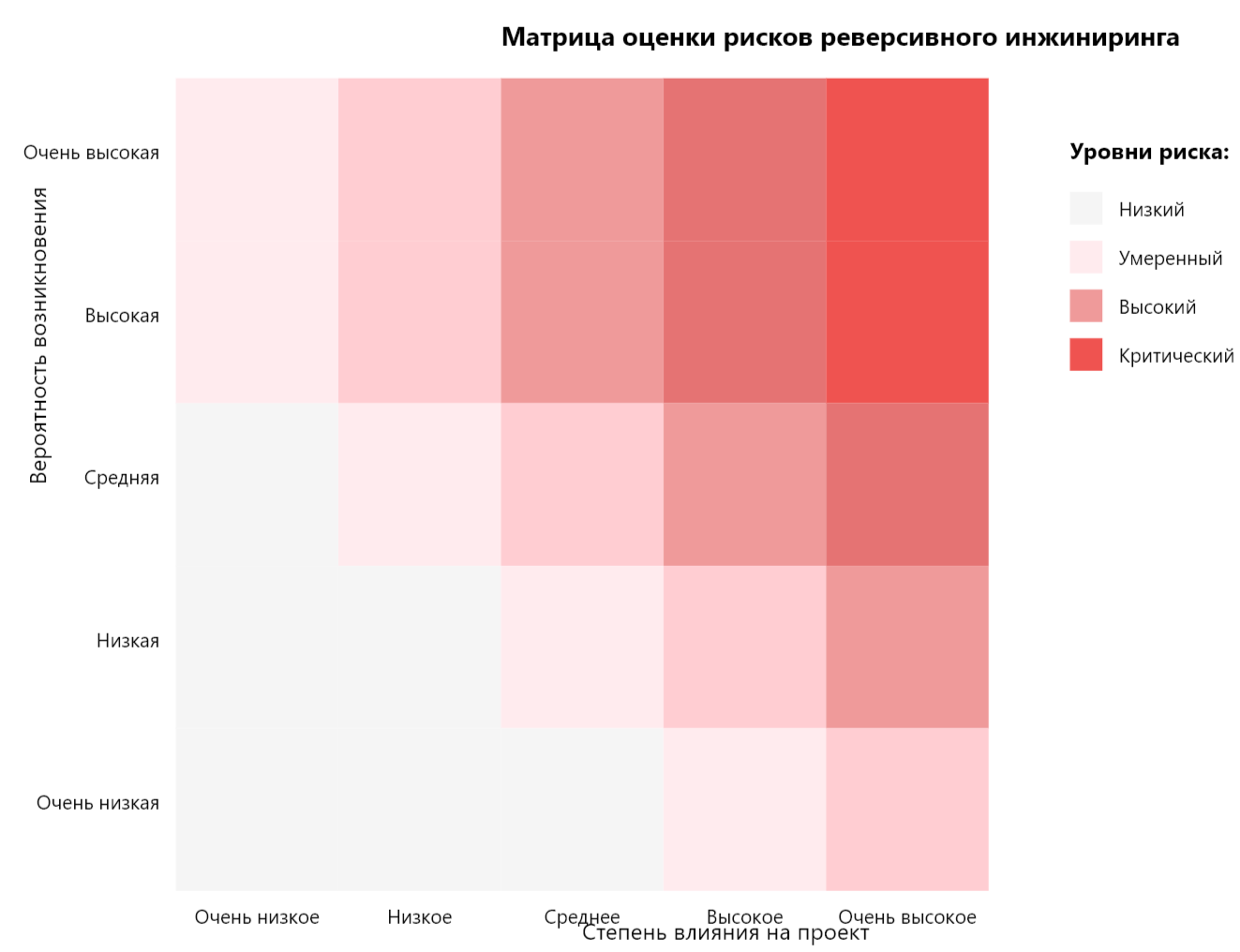

Рисунок 2. Матрица оценки рисков реверсивного инжиниринга
Разработанная методика принятия решений и оценки рисков при выполнении реверсивного инжиниринга представляет собой комплексный управленческий инструментарий. Основываясь на системном подходе, методика обеспечивает всестороннюю оценку целесообразности и технической возможности реализации проектов реверсивного инжиниринга на предприятиях транспортного машиностроения. Ключевым преимуществом методики является наличие четко определенных критериев для принятия обоснованных решений на каждом этапе работ, что существенно снижает субъективность в процессе управления проектом.
Встроенная система раннего выявления и оценки рисков, включающая матрицу рисков и структурированные механизмы реагирования, позволяет эффективно предупреждать и минимизировать возможные негативные последствия. Особую ценность методика представляет в условиях ограниченности исходных данных и ресурсов, характерных для проектов реверсивного инжиниринга, предоставляя четкие алгоритмы действий и критерии принятия решений в подобных ситуациях.
Список литературы
- Кугаевский С. С. Реверс-инжиниринг и быстрое прототипирование в машиностроении : учебно-методическое пособие : Рекомендовано методическим советом Уральского федерального университета для студентов вуза, обучающихся по направлениям подготовки 15.04.05 — Конструкторско-технологическое обеспечение машиностроительных производств, 09.04.01 — Информатика и вычислительная техника / С. С. Кугаевский ; научный редактор О. Г. Блинков ; Министерство науки и высшего образования Российской Федерации, Уральский федеральный университет имени первого Президента России Б. Н. Ельцина. — Екатеринбург: Издательство Уральского университета, 2023. — 98 с.
- Суслов А.Г., Дальский А.М. Научные основы технологии машиностроения. - М.: Машиностроение, 2022. - 684 с.
- Шалумов А.С., Никишкин С.И. Введение в CALS-технологии и PLM-системы. - СПб.: БХВ-Петербург, 2023. - 412 с.
