Разработка и внедрение тепловой карты рисков как инструмента повышения прозрачности управления в девелоперской компании

ВКР (дипломная работа)Риск-менеджмент·95 стр.·источников: 57

Полный текст готовой ВКР по теме «Разработка и внедрение тепловой карты рисков как инструмента повышения прозрачности управления в девелоперской компании»: введение, 3 главы, заключение и список из 57 источников. Файл Word — 490 ₽. Нужна работа на свою тему — кот напишет новую за 2500 ₽.

страницы, поля и шрифты как в файле

ВВЕДЕНИЕ

Современный рынок недвижимости России переживает период фундаментальной трансформации, обусловленной совокупностью макроэкономических шоков, изменением регуляторной среды и эволюцией потребительских предпочтений. В условиях повышенной ключевой ставки Центрального банка РФ 16,5%, отмены программ массовой льготной ипотеки и ужесточения требований к финансовой устойчивости застройщиков, традиционные подходы к управлению девелоперскими проектами демонстрируют снижение эффективности. Особенно остро эти вызовы проявляются в сегменте проектного девелопмента, где каждый объект характеризуется уникальным набором рисков, множественностью стейкхолдеров и необходимостью принятия решений в условиях высокой неопределенности.

Управление рисками в девелоперской деятельности традиционно базировалось на использовании табличных форм представления информации, периодических отчетов и экспертных оценок. Однако возрастающая сложность проектов, реализуемых в условиях плотной городской застройки, требует качественно новых инструментов, способных обеспечить целостное представление о риск-ландшафте проекта и эффективную коммуникацию между всеми заинтересованными сторонами. Тепловая карта рисков представляет собой инновационный инструмент визуализации, синтезирующий достижения когнитивной науки, информационного дизайна и цифровых технологий для создания интуитивно понятного представления сложной риск-информации.

Проектные девелоперы, работающие в городах-миллионниках, сталкиваются с беспрецедентным уровнем сложности управленческих задач. Необходимость балансирования интересов городских властей, местных сообществ, банков-кредиторов, дольщиков и подрядчиков в условиях жестких градостроительных ограничений и социальной чувствительности проектов создает многомерное пространство принятия решений. В этом контексте визуализация рисков становится не просто инструментом представления данных, но критическим фактором обеспечения прозрачности управления и построения доверительных отношений со стейкхолдерами.

Актуальность работы обусловлена острой потребностью девелоперских компаний в повышении эффективности управления рисками в условиях макроэкономической нестабильности и ужесточения конкуренции. По данным аналитических агентств, около 30% девелоперов могут получить отрицательную финансовую результативность в 2025 году, что делает критически важным внедрение инновационных инструментов риск-менеджмента. Тепловая карта рисков способна обеспечить снижение времени идентификации критических рисков с 18-25 дней до 5-7 дней, что в условиях высокой стоимости заемного капитала может обеспечить экономию миллионов рублей на каждом проекте[1]. Кроме того, повышение прозрачности управления рисками становится ключевым фактором привлечения финансирования в условиях ужесточения требований банков к заемщикам.

Степень разработанности темы исследования. Теоретические основы визуализации управленческой информации разработаны в трудах зарубежных ученых. E. Tufte в фундаментальной работе заложил принципы эффективного представления сложных данных. S. Few в исследовании развил концепцию интерактивных дашбордов для управленческих целей. C. Ware в монографии раскрыл когнитивные механизмы восприятия визуальной информации. B. Shneiderman предложил таксономию визуализаций в зависимости от типа данных и решаемых задач.

Среди отечественных исследователей значительный вклад в развитие методологии управления рисками в строительстве внесли следующие ученые. Тихонов В.А. в монографии "Управление рисками в инвестиционно-строительном проекте" систематизировал подходы к идентификации и оценке проектных рисков. Козловский А.В. в работе "Риск-менеджмент в строительстве" предложил комплексную методологию управления рисками строительных организаций. Воронцовский А.В. в исследовании "Современные подходы к визуализации рисков в корпоративном управлении" адаптировал международный опыт к российским реалиям. Ларионова Ю.В. в статье "Развитие риск-менеджмента в строительных организациях в условиях цифровизации" обосновала необходимость применения цифровых инструментов в управлении рисками девелопмента.

Однако, несмотря на значительное количество исследований в области управления рисками и визуализации данных, вопросы разработки специализированных инструментов визуализации рисков для девелоперских компаний остаются недостаточно изученными. Отсутствуют методологические разработки, учитывающие специфику проектного девелопмента в условиях российских мегаполисов.

Проблема исследования заключается в противоречии между возрастающей сложностью риск-ландшафта проектных девелоперов и ограниченными возможностями традиционных инструментов представления и коммуникации риск-информации. Существующие табличные и текстовые формы не обеспечивают необходимой скорости восприятия информации и выявления критических взаимосвязей между рисками, что приводит к запаздыванию управленческих решений и материализации предотвратимых угроз.

Объект исследования – система управления рисками в девелоперских компаниях, специализирующихся на проектном девелопменте в городах-миллионниках.

Предмет исследования – методология разработки и внедрения тепловой карты рисков как инструмента визуализации и коммуникации риск-информации в проектном девелопменте.

Цель работы – разработка научно-методического подхода к созданию и внедрению тепловой карты рисков, обеспечивающей повышение прозрачности и эффективности управления в девелоперских компаниях.

Задачи исследования:

  • Проанализировать современное состояние и выявить ключевые тенденции развития рынка девелопмента в России в условиях макроэкономической трансформации.
  • Провести комплексный анализ и систематизацию рисков в девелоперской деятельности с учетом их источников возникновения и особенностей проявления.
  • Исследовать специфику бизнес-процессов и существующих подходов к управлению рисками в девелоперских компаниях.
  • Выполнить углубленный анализ риск-профилей различных типов девелопмента и выявить их отличительные характеристики.
  • Разработать авторскую типологию девелоперских компаний на основе комплексной оценки их риск-профилей.
  • Обосновать выбор кластера проектных девелоперов как целевого сегмента для разработки и апробации инновационных инструментов управления рисками.
  • Разработать методологию построения тепловой карты рисков, адаптированную к специфике проектного девелопмента в городах-миллионниках.
  • Сформировать организационный механизм внедрения тепловой карты рисков в систему управления девелоперской компании.
  • Провести комплексную оценку эффективности разработанного инструмента и определить перспективы его развития и масштабирования на другие сегменты рынка.

Научная новизна исследования заключается в:

  • разработке авторской типологии девелоперских компаний, основанной на комплексном анализе их риск-профилей;
  • создании адаптивного алгоритма оценки и ранжирования рисков, учитывающего специфику проектного девелопмента;
  • обосновании методологии построения тепловой карты рисков, интегрирующей многомерную информацию о рисках в единое визуальное представление;
  • разработке организационного механизма внедрения тепловой карты, обеспечивающего трансформацию процессов управления рисками.

Положения, выносимые на защиту:

  • Проектные девелоперы городов-миллионников характеризуются уникальным риск-профилем с преобладанием градостроительных, социальных и репутационных рисков, что требует применения специализированных инструментов визуализации.
  • Тепловая карта рисков, построенная на основе адаптивного алгоритма оценки и многослойной визуализации, обеспечивает снижение времени идентификации критических рисков в 3-4 раза.
  • Внедрение тепловой карты рисков обеспечивает ROI более 200% за счет оптимизации резервирования, снижения стоимости финансирования и предотвращения материализации управляемых рисков.

Гипотеза исследования: применение специализированной тепловой карты рисков, учитывающей особенности проектного девелопмента, позволит существенно повысить эффективность управления рисками за счет улучшения качества и скорости принятия решений, а также обеспечения прозрачности коммуникации со всеми группами стейкхолдеров.

Методы исследования: системный анализ, сравнительный анализ, метод экспертных оценок, экономико-математическое моделирование, сценарный анализ, методы визуализации данных, организационное проектирование, анализ кейсов.

Эмпирическая база исследования включает:

  • данные о деятельности 15 проектных девелоперов Москвы и Санкт-Петербурга за период 2020-2025 гг.;
  • аналитические отчеты консалтинговых компаний и отраслевых ассоциаций;
  • открытые данные о реализованных проектах из Единого ресурса застройщиков.

Теоретическая значимость работы заключается в развитии методологии риск-менеджмента через интеграцию подходов визуализации данных и специфики девелоперской деятельности. Предложенная типология девелоперов по риск-профилю расширяет теоретические представления о дифференциации подходов к управлению рисками в зависимости от бизнес-модели компании.

Практическая значимость работы определяется возможностью непосредственного применения разработанной методологии в деятельности девелоперских компаний. Предложенные инструменты и организационные механизмы могут быть использованы для повышения эффективности управления рисками, улучшения взаимодействия со стейкхолдерами и снижения стоимости привлечения финансирования.

Структура работы обусловлена целью и задачами исследования. Работа состоит из введения, трех глав, заключения, списка использованных источников и приложений

ГЛАВА 1. АНАЛИЗ СОВРЕМЕННОГО СОСТОЯНИЯ И ОСОБЕННОСТЕЙ ДЕВЕЛОПЕРСКОЙ ОТРАСЛИ

1.1. Структура и динамика развития рынка девелопмента в России

Российский рынок девелопмента представляет собой сложную многоуровневую систему, которая за последние годы прошла через кардинальную трансформацию. Современная структура отрасли формировалась под влиянием как внутренних факторов развития экономики, так и внешних вызовов, включая пандемию COVID-19 и геополитические изменения 2022 г. Анализ текущего состояния рынка показывает, что девелоперская деятельность в России характеризуется высокой степенью сегментации, растущим уровнем концентрации и значительными структурными изменениями в период 2020-2025 гг.

Основу современного рынка девелопмента составляют три ключевых сегмента, каждый из которых имеет свою специфику и динамику развития. Жилищное строительство традиционно занимает доминирующее положение в структуре отрасли. По данным аналитических исследований, на долю жилой недвижимости приходится около 70% от общего объема девелоперской деятельности в стране[2]. Этот сегмент включает в себя как многоквартирные дома различных классов, так и индивидуальное жилищное строительство, доля которого существенно выросла в последние годы.

Коммерческая недвижимость занимает второе место по объему и составляет примерно 20% рынка. В этот сегмент входят офисные здания, торговые центры, объекты «street-retail», а также многофункциональные комплексы. Особенностью развития данного направления в 2020-2025 гг. стала трансформация форматов под влиянием изменившихся потребительских предпочтений и распространения удаленной работы. Промышленная недвижимость, включающая складские комплексы, производственные помещения и логистические центры, составляет около 10% рынка, однако демонстрирует наиболее высокие темпы роста благодаря развитию электронной коммерции и процессам импортозамещения.

Таблица 1

Структура российского рынка девелопмента по основным сегментам в 2024 г.

Сегмент рынкаДоля в общем объеме, %Объем ввода, млн кв. мТемп прироста к 2020 г., %
Жилая недвижимость70107,8+34,2
- МКД4245,5+8,3
- ИЖС2862,3+68,4
Коммерческая недвижимость2015,4-12,5
Промышленная недвижимость108,2+45,7
Итого100131,4+28,9

Источник: составлено автором по данным[3],[4].

Наиболее заметным трендом является опережающий рост индивидуального жилищного строительства, объем ввода которого за период 2020-2024 гг. увеличился на 68,4%. Это связано с изменением потребительских предпочтений после пандемии, когда многие семьи стали рассматривать собственный дом как более привлекательную альтернативу квартире. Одновременно наблюдается сокращение ввода коммерческой недвижимости на 12,5%, что обусловлено переходом значительной части сотрудников на удаленную работу и снижением потребности в офисных площадях.

Важной характеристикой современного этапа развития отрасли является процесс консолидации, который особенно интенсивно протекает в сегменте жилищного строительства. Крупнейшие игроки рынка последовательно увеличивают свою долю за счет поглощения более мелких компаний и выхода в новые регионы. По состоянию на 2025 г., топ-10 девелоперов контролируют около 25% от общего объема текущего строительства в стране, при этом в отдельных регионах уровень концентрации достигает 60-70%[5].

Среди ключевых игроков рынка выделяются такие компании, как ПИК, Самолет, ЛСР, Setl Group, ФСК, которые реализуют стратегию географической экспансии и диверсификации продуктового портфеля. Особенностью российского рынка является высокая роль региональных девелоперов, которые занимают доминирующие позиции в своих субъектах федерации. Такие компании, как Брусника в Екатеринбурге, ССК в Краснодаре, Талан в Ижевске, успешно конкурируют с федеральными игроками благодаря глубокому пониманию локальной специфики и налаженным связям с местными органами власти.

Период 2020-2025 гг. стал временем фундаментальных изменений в девелоперской отрасли России. Пандемия COVID-19 выступила катализатором трансформационных процессов, ускорив цифровизацию продаж и изменив требования к жилой и коммерческой недвижимости. Введение системы эскроу-счетов в 2019 г. привело к кардинальному изменению модели финансирования строительства, когда банковское проектное финансирование заменило средства дольщиков в качестве основного источника капитала для застройщиков[6].

Государственная поддержка в виде программ льготной ипотеки позволила избежать кризиса в отрасли и обеспечила рекордные объемы ввода жилья. В 2023 г. было введено 110,4 млн кв. м жилья, что стало историческим максимумом для российского рынка. Однако в 2024-2025 гг. ситуация начала меняться под влиянием ужесточения денежно-кредитной политики и постепенного сворачивания программ господдержки.

Таблица 2

Динамика ключевых показателей развития девелоперской отрасли в 2020-2025 гг.

Показатель2020 г.2021 г.2022 г.2023 г.2024 г.2025 г. (прогноз)
Ввод жилья, млн кв. м82,292,6102,7110,4107,8108,0
Объем продаж по ДДУ, трлн руб.2,72,64,63,84,95,0
Средняя ставка по ипотеке, %7,77,88,913,219,418,5
Количество действующих застройщиков310029502850275528072750
Объем проектного финансирования, трлн руб.2,64,86,18,210,511,2
Доля продаж с господдержкой, %232236556045

Источник: составлено автором по данным[7],[8].

С одной стороны, наблюдается устойчивый рост объемов строительства и увеличение финансовых показателей в номинальном выражении. Объем продаж по договорам долевого участия вырос с 2,7 трлн руб. в 2020 г. до 4,9 трлн руб. в 2024 г., что свидетельствует о сохранении спроса на первичное жилье. С другой стороны, резкое повышение процентных ставок с 7,7% в 2020 г. до 19,4% в 2024 г. создает серьезные вызовы для дальнейшего развития рынка.

Важной тенденцией является постепенное сокращение числа активных застройщиков при одновременном росте объемов строительства, что подтверждает процессы консолидации отрасли. Количество действующих девелоперов уменьшилось с 3100 в 2020 г. до 2807 в 2024 г., при этом объем ввода жилья увеличился на 31%. Это свидетельствует о повышении эффективности крупных игроков и их способности реализовывать масштабные проекты.

Особое внимание заслуживает динамика проектного финансирования, объем которого вырос с 2,6 трлн руб. в 2020 г. до 10,5 трлн руб. в 2024 г. Банки стали ключевыми участниками девелоперского рынка, что повысило устойчивость отрасли, но одновременно усилило ее зависимость от монетарной политики государства[9].

Особое внимание заслуживает анализ структурных изменений в сегменте коммерческой недвижимости, который демонстрирует разнонаправленную динамику по различным подсегментам. Офисная недвижимость переживает период глубокой трансформации, обусловленной массовым переходом компаний на гибридный формат работы. По данным исследований, доля вакантных площадей в бизнес-центрах класса А в Москве достигла 12,5%, что является максимальным показателем за последние пять лет. Одновременно наблюдается рост спроса на коворкинги и гибкие офисные пространства, объем которых увеличился на 35% в 2024 г.[10].

Торговая недвижимость демонстрирует постепенное восстановление после кризисного периода 2022-2023 гг. Уход международных брендов создал возможности для экспансии российских ритейлеров, которые активно занимают освободившиеся площади. Средняя заполняемость торговых центров в крупных городах восстановилась до 87%, хотя арендные ставки остаются на 15-20% ниже докризисного уровня[11]. Девелоперы торговой недвижимости переосмысливают концепции своих объектов, увеличивая долю развлекательной составляющей и услуг, что отражает изменение потребительских предпочтений в сторону получения комплексного опыта, а не просто совершения покупок.

Складская недвижимость остается наиболее устойчивым сегментом коммерческого девелопмента, что обусловлено ростом электронной коммерции и необходимостью реконфигурации логистических цепочек в условиях санкционных ограничений. Объем ввода качественных складских площадей в 2024 г. составил 3,2 млн кв.м, что на 18% превышает показатели предыдущего года. Особенно высоким спросом пользуются мультитемпературные склады и объекты, расположенные в непосредственной близости от крупных городов, что связано с развитием быстрой доставки продуктов питания и товаров повседневного спроса.

Анализ современного состояния девелоперской отрасли России показывает, что рынок находится в точке перехода от экстенсивной модели роста, основанной на государственной поддержке и доступной ипотеке, к более сбалансированной модели развития. Ключевыми характеристиками нового этапа становятся усиление конкуренции, повышение требований к качеству продукта и эффективности бизнес-процессов, а также необходимость адаптации к работе в условиях высоких процентных ставок и ограниченной господдержки.

1.2. Общая характеристика рисков в девелоперской деятельности

Девелоперская деятельность представляет собой один из наиболее рискованных видов предпринимательской активности, что обусловлено длительным инвестиционным циклом, высокой капиталоемкостью проектов и множественностью участников инвестиционно-строительного процесса. В условиях современной российской экономики, характеризующейся повышенной волатильностью финансовых рынков и ужесточением денежно-кредитной политики, вопросы идентификации и систематизации рисков приобретают критическое значение для обеспечения устойчивости девелоперского бизнеса[12].

Специфика девелоперской деятельности заключается в необходимости координации множества бизнес-процессов, начиная от поиска земельного участка и заканчивая реализацией готового объекта недвижимости. Каждый этап сопровождается уникальным набором рисковых факторов, воздействие которых может привести как к финансовым потерям, так и к полной остановке проекта. Современные девелоперские компании функционируют в условиях перманентной неопределенности, когда традиционные методы прогнозирования становятся малоэффективными вследствие быстро меняющихся макроэкономических параметров.

Таблица 2

Классификация рисков девелоперских проектов по источникам возникновения

Группа рисковПодгруппаКонкретные рискиВероятностьПотенциальный ущерб
Внешние рискиМакроэкономическиеРост ключевой ставки ЦБ РФ, инфляционные процессы, валютные колебанияВысокая20-30% от NPV проекта
РыночныеСнижение платежеспособного спроса, изменение предпочтений покупателейВысокая15-25% от выручки
РегуляторныеИзменение градостроительного законодательства, ужесточение требованийСредняя10-15% от бюджета
ПолитическиеВведение санкций, ограничение импорта материаловСредняя5-20% от себестоимости
Внутренние рискиФинансовыеКассовые разрывы, недостаток собственных средствВысокая10-30% от cash flow
ОперационныеСрыв сроков строительства, дефекты качестваСредняя5-15% от стоимости СМР
УправленческиеОшибки планирования, неэффективная организационная структураСредняя5-10% от EBITDA
КадровыеДефицит квалифицированных специалистов, текучесть персоналаНизкая3-5% от ФОТ
Проектно-специфическиеЗемельныеОбременения участка, споры о границахСредняя10-50% от стоимости участка
ТехническиеСложные инженерно-геологические условия, ошибки проектированияНизкая5-20% от ПСД
МаркетинговыеНеверное позиционирование, ошибки в целевой аудиторииСредняя10-20% от объема продаж

Источник: составлено автором по данным[13].

Анализ представленной классификации демонстрирует многоуровневую структуру рисков девелоперской деятельности, где внешние макроэкономические и рыночные риски имеют наибольшую вероятность реализации и потенциальный ущерб. Особое внимание следует уделить тому факту, что в текущих условиях российской экономики, когда ключевая ставка достигла 21%, а инфляционные ожидания остаются высокими, именно макроэкономические риски становятся определяющими для финансовой модели девелоперского проекта[14].

Внутренние риски, хотя и имеют меньший потенциальный ущерб в процентном выражении, могут оказывать кумулятивный эффект на эффективность проекта. Финансовые риски, связанные с кассовыми разрывами, особенно актуальны в условиях проектного финансирования через эскроу-счета, когда девелопер не имеет доступа к средствам покупателей до завершения строительства. Проектно-специфические риски требуют индивидуального подхода к каждому объекту и не поддаются стандартизированным методам управления.

Углубленный анализ взаимосвязей между различными категориями рисков позволяет выявить системные эффекты, которые не всегда очевидны при изолированном рассмотрении отдельных рисковых факторов. Макроэкономические риски выступают триггерами каскадных эффектов, запускающих цепочки негативных событий across всех уровней девелоперского проекта. Повышение ключевой ставки не только увеличивает стоимость заемного финансирования, но и приводит к снижению инвестиционной активности субподрядчиков, что выражается в сокращении их оборотного капитала и невозможности закупки материалов впрок. Это, в свою очередь, создает риски срыва графиков поставок и удорожания строительства за счет необходимости приобретения материалов по спотовым ценам.

Социально-психологические аспекты рисков девелоперской деятельности часто недооцениваются в традиционных системах риск-менеджмента, хотя их влияние может быть критическим для успеха проекта. Риск сопротивления местного сообщества, особенно актуальный для проектов комплексного освоения территорий и редевелопмента промышленных зон, может привести к многомесячным задержкам в получении разрешительной документации и дополнительным затратам на проведение общественных слушаний. Исследования показывают, что проекты, столкнувшиеся с организованным противодействием жителей, в среднем реализуются на 8-12 месяцев дольше запланированного срока и требуют дополнительных инвестиций в размере 3-5% от общего бюджета на мероприятия по работе с общественностью.

Классификация рисков по источникам возникновения позволяет девелоперским компаниям формировать дифференцированные стратегии риск-менеджмента. Для внешних рисков преимущественно применяются методы передачи и хеджирования, включая использование производных финансовых инструментов для защиты от валютных колебаний и заключение долгосрочных контрактов с фиксированными ценами на строительные материалы. Внутренние риски подлежат более активному управлению через совершенствование бизнес-процессов, внедрение систем контроля качества и развитие компетенций персонала.

Особенности проявления рисков на разных стадиях девелоперского проекта определяются спецификой выполняемых работ и степенью неопределенности относительно будущих параметров проекта. На предынвестиционной стадии доминируют риски, связанные с неточностью прогнозов и ошибками в оценке рыночного потенциала. Инвестиционная стадия характеризуется максимальной концентрацией финансовых и операционных рисков, когда осуществляются основные капитальные вложения. Эксплуатационная стадия сопровождается рисками невостребованности объекта и необходимости дополнительных вложений в его продвижение.

Таблица 3

Матрица рисков по стадиям жизненного цикла девелоперского проекта

Стадия проектаКлючевые рискиМетоды управленияКритические факторы успехаВременной горизонт
ПредынвестиционнаяОшибки маркетинговых исследований, неверная оценка локации, юридические риски участкаDue diligence, привлечение консультантов, пилотные продажиКачество аналитики, опыт команды3-6 месяцев
ПроектированиеГрадостроительные ограничения, ошибки проектных решений, изменение нормативовПредпроектные проработки, BIM-моделирование, экспертизаКвалификация проектировщиков6-12 месяцев
СтроительствоРост цен на материалы, дефицит рабочей силы, технологические нарушенияФиксированные контракты, страхование СМР, технадзорВыбор подрядчика, контроль качества18-36 месяцев
РеализацияПадение спроса, усиление конкуренции, изменение предпочтенийГибкое ценообразование, trade-in программы, рассрочкаМаркетинговая стратегия, репутация12-24 месяца
ЭксплуатацияПретензии покупателей, гарантийные обязательства, управление объектомРезервные фонды, СРО, управляющая компанияКачество строительства, сервис5+ лет

Источник: составлено автором по данным[15],[16],[17].

Представленная матрица демонстрирует эволюцию рискового профиля девелоперского проекта по мере его продвижения от концепции к реализации. Критически важным является понимание того, что на каждой стадии требуется специфический набор компетенций и инструментов риск-менеджмента. Предынвестиционная стадия, несмотря на относительно короткий временной горизонт, закладывает фундамент успешности всего проекта, поскольку ошибки, допущенные на этом этапе, имеют мультипликативный эффект на последующих стадиях[18].

Стадия строительства характеризуется наибольшей продолжительностью и концентрацией операционных рисков. В текущих условиях, когда наблюдается существенный рост цен на строительные материалы, достигающий 48% по отдельным позициям, девелоперы вынуждены пересматривать финансовые модели проектов и искать возможности оптимизации затрат без ущерба качеству. Особую актуальность приобретает риск дефицита квалифицированной рабочей силы, усугубляемый миграционными ограничениями и общим снижением привлекательности строительной отрасли для молодых специалистов.

Влияние макроэкономических факторов на риск-ландшафт девелоперской деятельности в современных российских условиях носит определяющий характер. Резкое повышение ключевой ставки Центрального банка РФ с 7,5% до 21% за период с июля 2024 г. привело к фундаментальному изменению условий функционирования отрасли. Стоимость проектного финансирования достигла 26-28% годовых, что делает экономически нецелесообразными многие проекты, находившиеся на стадии проработки. Одновременно произошло существенное снижение доступности ипотечного кредитования для населения, где ставки по рыночным программам превысили 20% годовых[19].

Инфляционные процессы оказывают двойственное воздействие на девелоперский бизнес. С одной стороны, рост цен на недвижимость частично компенсирует увеличение себестоимости строительства. С другой стороны, реальные располагаемые доходы населения демонстрируют негативную динамику, что приводит к сокращению платежеспособного спроса. По прогнозам аналитиков, в базовом сценарии ожидается падение объема продаж на рынке жилой недвижимости на 30% к концу 2025 г., что неизбежно приведет к усилению конкуренции между девелоперами и необходимости пересмотра продуктовых стратегий[20].

Валютные риски, традиционно занимавшие важное место в системе риск-менеджмента девелоперских компаний, приобрели новое измерение в условиях санкционных ограничений. Невозможность прямого импорта ряда строительных материалов и оборудования привела к необходимости использования параллельного импорта, что увеличивает транзакционные издержки и сроки поставок. Девелоперы вынуждены закладывать в финансовые модели дополнительные резервы на покрытие валютных рисков, что негативно сказывается на рентабельности проектов.

Регуляторные риски в девелоперской деятельности имеют тенденцию к усилению, что связано с постоянным совершенствованием законодательства в сфере долевого строительства и градостроительной деятельности. Введение обязательного использования эскроу-счетов, хотя и повысило защищенность дольщиков, существенно увеличило финансовую нагрузку на девелоперов. Ужесточение требований к раскрытию информации, обязательное страхование ответственности застройщика, повышение нормативов по социальной и транспортной инфраструктуре – все эти факторы требуют от девелоперских компаний постоянной адаптации бизнес-процессов и дополнительных инвестиций в соответствии.

Климатические риски представляют собой относительно новую категорию для российского девелопмента, но их значимость стремительно возрастает в контексте глобальной ESG-повестки и изменения погодных паттернов. Аномальные погодные явления, участившиеся в последние годы, создают дополнительные вызовы для строительных процессов и эксплуатации объектов. Так, аномально теплая зима 2023-2024 гг. привела к нарушению технологий зимнего бетонирования на многих объектах, что потребовало дополнительных мероприятий по обеспечению качества конструкций. С другой стороны, резкие перепады температур и увеличение количества циклов замораживания-оттаивания ускоряют износ фасадных систем, что должно учитываться при выборе технических решений и расчете затрат на эксплуатацию.

Таким образом, современный риск-ландшафт девелоперской деятельности характеризуется высокой степенью турбулентности и взаимозависимостью различных категорий рисков. Эффективное управление рисками требует комплексного подхода, учитывающего как специфику конкретного проекта, так и общеотраслевые тенденции. В условиях макроэкономической нестабильности особую важность приобретает способность девелоперских компаний к быстрой адаптации стратегий и операционных моделей[21].

1.3. Специфика бизнес-процессов и управления рисками в девелоперских компаниях

Бизнес-процессы девелоперских компаний характеризуются высокой степенью сложности и многоаспектностью, что обусловлено необходимостью координации деятельности множества участников инвестиционно-строительного проекта на протяжении длительного временного периода. В отличие от традиционных строительных организаций, девелоперы выполняют функции интегратора, объединяющего финансовые, организационные, технические и маркетинговые компетенции для создания востребованного рынком продукта. Эта особенность определяет специфические требования к системе управления рисками, которая должна охватывать весь спектр потенциальных угроз на различных этапах реализации проекта[22].

Существующие подходы к идентификации рисков в девелоперских компаниях можно разделить на реактивные и проактивные. Реактивный подход, доминировавший в российской практике до недавнего времени, предполагает выявление рисков по факту их материализации и принятие корректирующих мер для минимизации негативных последствий. Проактивный подход базируется на систематическом мониторинге внешней и внутренней среды проекта с целью заблаговременного выявления потенциальных угроз и возможностей. В современных условиях повышенной волатильности макроэкономических параметров именно проактивный подход становится критическим фактором выживания девелоперских компаний на рынке.

Таблица 5

Сравнительная характеристика методов идентификации рисков в девелоперских компаниях

Метод идентификацииХарактеристикаПреимуществаОграниченияПрименимость в девелопменте
Метод ДельфиМногоэтапный опрос экспертов с обратной связьюУчет мнения профессионалов, снижение субъективностиВысокая трудоемкость, длительность процедурыСтратегические риски, выбор локации
SWOT-анализВыявление сильных/слабых сторон, возможностей/угрозКомплексность, наглядностьСтатичность оценки, субъективностьПредпроектный анализ, маркетинг
Метод сценариевРазработка вариантов развития событийУчет неопределенности, гибкостьСложность количественной оценкиФинансовое моделирование
Причинно-следственные диаграммыВизуализация факторов риска и их взаимосвязейСистемность, выявление корневых причинСложность при множественных факторахОперационные риски строительства
Чек-листыИспользование типовых перечней рисковПростота применения, полнота охватаШаблонность, пропуск специфических рисковТиповые проекты, due diligence
Мозговой штурмГенерация идей о потенциальных рискахКреативность, вовлеченность командыНеструктурированность результатовИнновационные проекты

Источник: составлено автором по данным[23].

В практике российских девелоперских компаний преимущественно используются относительно простые инструменты идентификации рисков, такие как чек-листы и SWOT-анализ. Это обусловлено дефицитом квалифицированных специалистов в области риск-менеджмента и стремлением минимизировать затраты на управленческие процессы. Однако в условиях растущей сложности проектов и усиления конкуренции становится очевидной необходимость применения более специфических подходов, позволяющих выявлять неочевидные взаимосвязи между различными факторами риска[24].

Особого внимания заслуживает метод сценарного планирования, который позволяет девелоперам моделировать различные варианты развития макроэкономической ситуации и оценивать устойчивость проекта к внешним шокам. В текущих условиях, когда базовый сценарий предполагает снижение объемов продаж на 30%, а пессимистический – на 35%, способность быстро адаптировать операционную модель становится ключевым конкурентным преимуществом.

Инструменты управления рисками в российской практике девелопмента эволюционировали под влиянием как регуляторных требований, так и рыночных реалий. Традиционные инструменты, такие как страхование строительно-монтажных рисков и банковские гарантии, дополняются современными механизмами проектного финансирования через эскроу-счета. Введение обязательного использования счетов эскроу с 2019 г. кардинально изменило распределение рисков между участниками строительного процесса, переложив риск недостроя с дольщиков на банки и девелоперов.

Таблица 6

Инструменты управления рисками в девелоперских компаниях России

Категория инструментовКонкретные механизмыЭффективность (1-5)Стоимость примененияБарьеры внедрения
ФинансовыеХеджирование валютных рисков, процентные свопы4Высокая (2-5% от объема)Сложность структурирования
СтраховыеСМР-страхование, титульное страхование, страхование ответственности3Средняя (1-3% от стоимости)Ограниченность покрытия
КонтрактныеФиксированные цены, валютные оговорки, штрафные санкции4НизкаяСложность переговоров
ОрганизационныеДиверсификация портфеля, вертикальная интеграция5ВысокаяПотребность в капитале
ТехнологическиеBIM-моделирование, системы контроля качества4СредняяСопротивление изменениям
ИнформационныеСистемы раннего предупреждения, Big Data аналитика3СредняяДефицит компетенций

Источник: составлено автором по данным[25],[26].

Представленная классификация демонстрирует широкий спектр доступных девелоперам инструментов управления рисками, однако их практическое применение сталкивается с рядом ограничений. Наиболее эффективными признаются организационные инструменты, позволяющие снизить зависимость от внешних факторов через диверсификацию деятельности и развитие собственных компетенций. Так, крупнейшие девелоперы активно развивают собственные производства строительных материалов и создают управляющие компании для обслуживания построенных объектов[27].

Технологические инструменты, включая BIM-моделирование и цифровые системы контроля качества, демонстрируют высокую эффективность при относительно умеренных затратах на внедрение. Однако их распространение сдерживается организационной инерцией и недостатком квалифицированных специалистов, способных эффективно использовать современные цифровые решения. По данным отраслевых исследований, только 35% российских девелоперов применяют BIM-технологии на постоянной основе, что существенно ниже показателей развитых стран.

Цифровая трансформация процессов управления рисками открывает новые возможности для повышения эффективности девелоперского бизнеса. Внедрение платформенных решений на основе искусственного интеллекта позволяет автоматизировать рутинные операции по мониторингу рисковых индикаторов и своевременно выявлять аномалии в ходе реализации проекта. Предиктивная аналитика, основанная на машинном обучении, способна прогнозировать вероятность возникновения рисковых событий с точностью до 85%, что существенно превышает возможности традиционных экспертных методов[28].

Практическое применение цифровых инструментов риск-менеджмента сталкивается с рядом организационных и технологических барьеров. Во-первых, качество прогнозных моделей критически зависит от объема и достоверности исторических данных, которые во многих девелоперских компаниях фрагментированы и хранятся в разрозненных информационных системах. Во-вторых, внедрение новых технологий требует существенных инвестиций не только в программное обеспечение, но и в обучение персонала и реинжиниринг бизнес-процессов. По оценкам экспертов, комплексная цифровизация системы управления рисками в средней девелоперской компании требует инвестиций в размере 15-20 млн руб. и занимает 12-18 месяцев.

Проблемы прозрачности и коммуникации рисков стейкхолдерам представляют собой одну из наиболее острых проблем российского девелопмента. Исторически сложившаяся культура информационной закрытости приводит к недоверию со стороны покупателей, инвесторов и кредиторов, что увеличивает стоимость привлечения финансирования и снижает ликвидность проектов. В условиях ужесточения регуляторных требований к раскрытию информации девелоперы вынуждены балансировать между необходимостью соблюдения формальных требований и стремлением не раскрывать конкурентно значимую информацию.

Основными стейкхолдерами девелоперского проекта выступают дольщики, банки-кредиторы, подрядные организации, государственные органы и местные сообщества. Каждая группа заинтересованных сторон имеет специфические информационные потребности и ожидания относительно управления рисками. Дольщики заинтересованы в гарантиях завершения строительства в установленные сроки и с заявленным качеством. Банки фокусируются на финансовой устойчивости девелопера и ликвидности проекта. Государственные органы контролируют соблюдение градостроительных норм и социальных обязательств[29].

Существующая практика коммуникации рисков характеризуется фрагментарностью и реактивным характером. Девелоперы предпочитают минимизировать объем раскрываемой информации о потенциальных проблемах, опасаясь негативной реакции рынка. Это приводит к ситуациям, когда серьезные риски материализуются неожиданно для стейкхолдеров, вызывая панические настроения и усугубляя негативные последствия. Отсутствие проактивной коммуникации особенно болезненно проявилось в период пандемии COVID-19 и последующего ужесточения денежно-кредитной политики, когда многие девелоперы столкнулись с невозможностью выполнения ранее взятых обязательств.

Внедрение международных стандартов корпоративного управления и риск-менеджмента могло бы существенно повысить качество коммуникации рисков. Однако культурные особенности российского бизнеса и недостаточная зрелость институциональной среды препятствуют быстрой трансформации сложившихся практик. Перспективным направлением является создание отраслевых стандартов раскрытия информации о рисках, которые учитывали бы специфику девелоперской деятельности и обеспечивали баланс между прозрачностью и защитой коммерческих интересов[30].

Интеграция принципов устойчивого развития в систему управления рисками становится императивом для девелоперских компаний, стремящихся сохранить конкурентоспособность в долгосрочной перспективе. ESG-риски, включающие экологические, социальные и управленческие аспекты, все чаще учитываются при принятии инвестиционных решений крупными институциональными инвесторами. Девелоперы, игнорирующие эти факторы, сталкиваются с ограничением доступа к финансированию и снижением инвестиционной привлекательности своих проектов. Внедрение зеленых стандартов строительства, хотя и увеличивает первоначальные инвестиции на 5-7%, позволяет снизить операционные риски и повысить ликвидность объектов на 10-15%[31].

Перспективы развития систем управления рисками в российском девелопменте связаны с дальнейшей профессионализацией отрасли и внедрением лучших международных практик, адаптированных к локальным условиям. Критически важным является формирование культуры риск-ориентированного мышления на всех уровнях организации, от топ-менеджмента до линейных сотрудников. Только комплексный подход, сочетающий технологические инновации, организационные изменения и развитие человеческого капитала, позволит девелоперским компаниям эффективно управлять рисками в условиях перманентной турбулентности внешней среды.

Таким образом, специфика управления рисками в девелоперских компаниях определяется комплексным характером их деятельности, длительным инвестиционным циклом и множественностью стейкхолдеров с разнонаправленными интересами. Эффективная система риск-менеджмента должна сочетать современные аналитические инструменты с организационными механизмами, обеспечивающими своевременную идентификацию угроз и координацию действий по их нейтрализации. Ключевым вызовом остается создание культуры открытости и проактивной коммуникации рисков, что требует фундаментальной трансформации сложившихся управленческих практик.

Выводы по главе 1

Проведенный в первой главе анализ современного состояния рынка девелопмента в России и специфики управления рисками в девелоперских компаниях позволяет сформулировать ряд принципиальных выводов, имеющих важное значение для дальнейшего исследования.

Российский рынок девелопмента находится в точке бифуркации, характеризующейся фундаментальным изменением условий функционирования отрасли. Резкое ужесточение денежно-кредитной политики с повышением ключевой ставки до 21%, отмена массовых программ льготной ипотеки и снижение реальных располагаемых доходов населения создали беспрецедентное давление на бизнес-модели девелоперских компаний. По прогнозам, около 30% девелоперов могут получить отрицательную прибыль в 2025 г., что неизбежно приведет к консолидации отрасли и уходу с рынка наиболее слабых игроков.

Структурная трансформация рынка проявляется в изменении соотношения между сегментами. Доля индивидуального жилищного строительства достигла рекордных 57,8% от общего объема ввода жилья, что отражает адаптацию населения к новым экономическим реалиям и поиск более доступных форматов улучшения жилищных условий. Одновременно наблюдается стагнация в сегменте коммерческой недвижимости, где совокупное падение составило 12,5% в 2024 г.

Анализ рисков девелоперской деятельности выявил их многоуровневую природу и высокую степень взаимозависимости. Макроэкономические риски выступают системообразующими факторами, запускающими каскадные эффекты across всех уровней проектной деятельности. Особую остроту приобрели финансовые риски, связанные с удорожанием заемного капитала до 26-28% годовых, что делает экономически нецелесообразными значительную часть проектов, находящихся на стадии инициации.

Специфика бизнес-процессов девелоперских компаний определяется их ролью интегратора множества участников инвестиционно-строительного процесса, что требует применения комплексных подходов к управлению рисками. Доминирование реактивных методов риск-менеджмента в российской практике создает существенные ограничения для эффективного управления проектами в условиях высокой турбулентности внешней среды. Только 35% девелоперов используют современные цифровые инструменты управления рисками на постоянной основе, что свидетельствует о значительном потенциале повышения эффективности отрасли.

Критической проблемой остается низкий уровень прозрачности и качества коммуникации рисков стейкхолдерам. Исторически сложившаяся культура информационной закрытости препятствует формированию доверительных отношений с ключевыми группами заинтересованных сторон, что увеличивает стоимость привлечения финансирования и снижает инвестиционную привлекательность проектов. В условиях ужесточения регуляторных требований и роста конкуренции за ограниченные финансовые ресурсы эта проблема приобретает стратегическое значение.

Выявленные тенденции и проблемы подтверждают актуальность разработки инновационных инструментов визуализации и коммуникации рисков, среди которых особое место занимает концепция тепловой карты рисков. Данный инструмент способен обеспечить необходимый уровень наглядности и доступности информации о рисках для различных категорий стейкхолдеров, что критически важно для повышения прозрачности управления и принятия обоснованных инвестиционных решений. В следующих главах будет проведен углубленный анализ существующих подходов к построению тепловых карт рисков и разработана методология их применения в контексте специфики девелоперской деятельности.

ГЛАВА 2. АНАЛИЗ РИСКОВ И ТИПОЛОГИЯ ДЕВЕЛОПЕРСКИХ КОМПАНИЙ

2.1. Углубленный анализ риск-профилей в девелопменте

Современный российский рынок девелопмента характеризуется высокой степенью дифференциации бизнес-моделей, каждая из которых формирует уникальный риск-профиль компании. Углубленный анализ риск-профилей различных типов девелоперской деятельности является критически важным для разработки адекватных инструментов управления рисками, учитывающих специфику конкретной бизнес-модели. В условиях макроэкономической турбулентности и структурной перестройки рынка понимание особенностей рисковых ландшафтов различных типов девелопмента становится фактором выживания и устойчивого развития компаний[32].

Сравнительный анализ рисков по типам девелоперской деятельности позволяет выделить четыре основные бизнес-модели, доминирующие на российском рынке. Классические застройщики, составляющие около 60% рынка, фокусируются на реализации типовых проектов массового жилья преимущественно в спальных районах крупных городов и региональных центрах. Их риск-профиль характеризуется высокой чувствительностью к макроэкономическим факторам, особенно к доступности ипотечного кредитования, поскольку до 85% сделок в этом сегменте совершается с использованием заемных средств покупателей. Анализ представленной типологии демонстрирует прямую корреляцию между уровнем принимаемых рисков и потенциальной доходностью бизнеса. Редевелоперы, работающие с промышленными территориями и объектами культурного наследия, сталкиваются с максимальным уровнем неопределенности, но при успешной реализации проектов могут рассчитывать на рентабельность, в 2-3 раза превышающую среднерыночные показатели.

Таблица 7

Сравнительный анализ риск-профилей по типам девелоперской деятельности

Тип девелопераДоля рынкаКлючевые рискиУровень риска (1-5)Типичная рентабельностьБарьеры входа
Классические застройщики60%Макроэкономические, рыночные, регуляторные315-20%Средние
Проектные девелоперы25%Градостроительные, социальные, репутационные425-35%Высокие
Редевелоперы10%Технические, экологические, юридические530-45%Очень высокие
Fee-девелоперы5%Операционные, контрактные, кадровые210-15%Низкие

Источник: составлено автором по данным[33].

Это объясняется уникальностью каждого проекта редевелопмента, требующего индивидуальных технических решений и длительных согласований с множеством инстанций[34].

Проектные девелоперы, специализирующиеся на точечной застройке в сложившейся городской среде, особенно в Москве и Санкт-Петербурге, формируют особый сегмент рынка с уникальным набором рисков. Их деятельность характеризуется необходимостью тщательной проработки градостроительных ограничений, активного взаимодействия с местными сообществами и решения сложных инженерных задач по интеграции новых объектов в существующую инфраструктуру. Средний срок реализации проекта точечной застройки на 40-50% превышает аналогичный показатель для проектов комплексного освоения территорий, что создает дополнительные финансовые риски[35].

Выявление общих и специфических рисков различных типов девелопмента позволяет сформировать комплексное представление о рисковом ландшафте отрасли. К числу универсальных рисков, характерных для всех типов девелоперской деятельности, относятся макроэкономические факторы, включая волатильность процентных ставок, инфляционное давление и изменение регуляторной среды. Повышение ключевой ставки до 21% оказало системное воздействие на всех участников рынка, независимо от их специализации, хотя степень этого воздействия существенно варьируется.

Таблица 8

Матрица общих и специфических рисков по типам девелопмента

Категория рисковОбщие для всех типовСпецифические риски
Классические застройщикиПроектные девелоперыРедевелоперыFee-девелоперы
ФинансовыеРост ставок, инфляцияЗависимость от ипотекиДлительная окупаемостьВысокие первоначальные инвестицииНизкая маржинальность
РыночныеСнижение спросаКонкуренция в массовом сегментеОграниченная целевая аудиторияУзкая ниша покупателейЗависимость от заказчиков
ТехническиеРост цен на материалыСтандартизация ошибокСложность инженерииНепредсказуемость конструкцийОтветственность за чужие решения
СоциальныеИзменение предпочтенийНизкая лояльностьКонфликты с жителямиОбщественный резонансРепутационная зависимость
ЮридическиеИзменение 214-ФЗТиповые споры с дольщикамиСложные ГПЗУОбременения объектовКонтрактные риски

Источник: составлено автором по данным[36].

Представленная матрица иллюстрирует сложную архитектуру рисков в девелопменте, где общие макроэкономические и регуляторные факторы преломляются через призму специфики каждой бизнес-модели. Особого внимания заслуживают социальные риски проектных девелоперов, связанные с необходимостью получения социальной лицензии на операционную деятельность от местных сообществ. Практика показывает, что игнорирование мнения жителей прилегающих территорий может привести к блокированию проекта на любой стадии реализации, включая уже завершенные объекты[37].

Специфические технические риски редевелоперов обусловлены работой с объектами, имеющими длительную историю эксплуатации и многократных перестроек. Отсутствие достоверной проектной документации, скрытые дефекты конструкций и необходимость сохранения исторически ценных элементов создают высокую степень неопределенности относительно конечной стоимости и сроков реализации проектов. По статистике, бюджеты проектов редевелопмента превышают первоначальные оценки в среднем на 35-40%, что существенно выше аналогичного показателя для нового строительства.

Формирование риск-матрицы отрасли представляет собой комплексную задачу, требующую учета множественных факторов и их взаимного влияния. Современные подходы к построению отраслевых риск-матриц базируются на комбинации количественных и качественных методов оценки, позволяющих учесть как объективные статистические данные, так и экспертные суждения участников рынка. В контексте российского девелопмента особую сложность представляет высокая волатильность внешней среды, затрудняющая применение традиционных вероятностных моделей.

Интегральная риск-матрица девелоперской отрасли должна отражать не только текущее состояние рискового ландшафта, но и динамику его изменения под воздействием структурных сдвигов в экономике. Цифровизация строительной отрасли создает новые возможности для управления традиционными рисками, но одновременно порождает новые категории угроз, связанные с кибербезопасностью и защитой данных. Девелоперы, активно внедряющие BIM-технологии и цифровые платформы продаж, становятся уязвимыми для кибератак, последствия которых могут варьироваться от временной приостановки операционной деятельности до утечки конфиденциальной информации о клиентах[38].

Анализ риск-профилей различных типов девелоперской деятельности выявляет тенденцию к конвергенции бизнес-моделей в условиях ужесточения рыночных условий. Классические застройщики диверсифицируют портфели за счет проектов редевелопмента, проектные девелоперы осваивают «fee-development» для снижения капиталоемкости бизнеса, а редевелоперы формируют альянсы с институциональными инвесторами для распределения рисков. Эта тенденция усложняет традиционную типологию и требует разработки более гибких подходов к классификации и оценке рисков.

Особое значение для формирования комплексной риск-матрицы имеет учет кросс-функциональных рисков, возникающих на стыках различных бизнес-процессов и при взаимодействии множественных стейкхолдеров. Риски координации между проектировщиками, подрядчиками и поставщиками материалов могут иметь каскадный эффект, приводящий к срыву сроков и удорожанию проекта. В условиях проектного финансирования через эскроу-счета эти риски приобретают критическое значение, поскольку девелопер не имеет доступа к оборотному капиталу до момента ввода объекта в эксплуатацию[39].

Таким образом, углубленный анализ риск-профилей в девелопменте демонстрирует многомерность и динамичность рискового ландшафта отрасли. Эффективное управление рисками требует не только понимания специфики каждой бизнес-модели, но и способности адаптировать риск-стратегии к быстро меняющимся условиям внешней среды. В следующих разделах будет представлена авторская типология девелоперских компаний, основанная на особенностях их риск-профилей, и обоснован выбор проектных девелоперов как наиболее перспективного сегмента для внедрения инновационных инструментов визуализации рисков.

2.2. Авторская типология девелоперов по риск-профилю

Существующие классификации девелоперских компаний, основанные преимущественно на функциональных или масштабных критериях, не в полной мере отражают фундаментальные различия в подходах к управлению рисками и формированию бизнес-стратегий. В условиях радикальной трансформации российского рынка недвижимости, когда традиционные бизнес-модели демонстрируют снижение эффективности, возникает необходимость разработки новой типологии, базирующейся на анализе риск-профилей компаний. Предлагаемая авторская типология исходит из гипотезы о том, что именно специфика принимаемых рисков и способность ими управлять определяют конкурентоспособность и устойчивость девелоперского бизнеса в долгосрочной перспективе.

Обоснование критериев классификации базируется на комплексном анализе трех ключевых параметров, формирующих уникальный риск-профиль каждой компании. Первый параметр представляет собой соотношение контролируемых и неконтролируемых рисков в общей структуре рискового портфеля. Девелоперы, способные трансформировать внешние риски во внутренние через вертикальную интеграцию или стратегические альянсы, демонстрируют более высокую устойчивость к рыночным шокам. Второй параметр отражает временной горизонт реализации рисков и способность компании управлять долгосрочными неопределенностями. Третий параметр характеризует степень уникальности рисков каждого проекта в портфеле компании, что определяет возможности стандартизации риск-менеджмента и экономии на масштабе.

Таблица 9

Критерии авторской типологии девелоперов по риск-профилю

Критерий классификацииХарактеристикаИндикаторы оценкиВесовой коэффициент
Структура рискового портфеляСоотношение внешних/внутренних рисковДоля макроэкономических рисков в общем объеме потенциальных потерь0,35
Временная структура рисковРаспределение рисков по стадиям проектаКонцентрация рисков на предынвестиционной стадии vs операционной0,25
Уникальность проектных рисковСтепень стандартизации риск-факторовКоэффициент вариации риск-параметров между проектами0,20
Капиталоемкость риск-событияОтношение потенциального ущерба к собственному капиталуМаксимальный ущерб от единичного риска / Equity0,20

Источник: составлено автором.

Применение данной системы критериев к анализу российского рынка девелопмента позволяет выделить четыре основных кластера компаний, каждый из которых характеризуется специфическим набором рисков и соответствующими стратегиями управления ими. Важно отметить, что границы между кластерами не являются жесткими, и в условиях рыночной турбулентности наблюдается миграция компаний между типологическими группами. Тем не менее, каждый кластер обладает устойчивым ядром компаний, бизнес-модели которых оптимально соответствуют определенному риск-профилю.

Классические застройщики формируют наиболее массовый сегмент рынка, характеризующийся стандартизацией продукта и процессов. Их риск-профиль определяется высокой зависимостью от макроэкономических факторов при относительно низкой уникальности проектных рисков. Типовая застройка позволяет минимизировать технические и проектные риски через накопление опыта и отработку стандартных решений. Однако эта же стандартизация создает высокую чувствительность к системным рыночным шокам, когда падение спроса одновременно затрагивает весь портфель проектов компании.

Проектные девелоперы представляют качественно иной подход к управлению рисками, основанный на работе с уникальными локациями и создании продуктов с выраженными конкурентными преимуществами. Каждый проект требует индивидуальной проработки градостроительных, социальных и технических аспектов, что существенно увеличивает риски предынвестиционной стадии. Компенсацией повышенных рисков служит возможность получения премиальной цены за уникальность продукта и локации, что обеспечивает маржинальность на уровне 25-35% против 15-20% у классических застройщиков[40].

Таблица 10

Характеристика основных кластеров девелоперов по риск-профилю

Тип девелопераКлючевые характеристики риск-профиляСтратегия управления рискамиЦелевая доходность проектовТипичный масштаб проекта
Классические застройщикиСистемные рыночные риски, низкая уникальность, масштабируемостьДиверсификация по регионам, оптимизация себестоимостиIRR 20-25%50-200 тыс. кв.м
Проектные девелоперыЛокальные риски, высокая уникальность, социальная чувствительностьГлубокая проработка концепции, премиальное позиционированиеIRR 30-40%10-50 тыс. кв.м
РедевелоперыТехнические риски, юридическая сложность, длительный циклПоэтапная реализация, привлечение соинвесторовIRR 35-50%20-100 тыс. кв.м
Fee-девелоперыОперационные риски, репутационная зависимость, низкая капиталоемкостьЖесткий контроль процессов, долгосрочные контрактыFee 5-10% от бюджетаРазличный

Источник: составлено автором.

Представленная типология демонстрирует фундаментальные различия в подходах к формированию и управлению риск-профилями. Если классические застройщики стремятся к минимизации удельных рисков через стандартизацию и экономию на масштабе, то проектные девелоперы сознательно принимают повышенные риски в обмен на возможность создания уникального продукта с высокой добавленной стоимостью. Редевелоперы работают в зоне максимальной неопределенности, что компенсируется потенциалом кратного роста стоимости активов при успешной реализации проекта[41].

Fee-девелоперы занимают особую нишу, минимизируя капитальные риски через работу на комиссионной основе, но принимая на себя операционные и репутационные риски. Их бизнес-модель наиболее устойчива к макроэкономическим шокам, но требует исключительно высокого качества управления проектами и безупречной репутации на рынке.

Характеристика кластера проектных девелоперов в городах-миллионниках выявляет уникальные особенности этого сегмента, определяющие его особую роль в трансформации городской среды. В Москве и Санкт-Петербурге проектные девелоперы работают в условиях жесточайших градостроительных ограничений, дефицита свободных участков и высокой социальной напряженности вокруг любых строительных инициатив. Средняя площадь участка под проектную застройку в пределах МКАД составляет 0,3-0,5 га, что требует ювелирной точности в проработке объемно-планировочных решений и максимальной эффективности использования территории[42].

Специфика рисков проектных девелоперов в мегаполисах определяется необходимостью работы в плотной городской ткани с развитой, но часто изношенной инфраструктурой. Подключение к инженерным сетям может составлять до 15-20% от общего бюджета проекта, что в 3-4 раза превышает аналогичные затраты при комплексном освоении территорий[43]. Социальные риски приобретают критическое значение, поскольку любой проект точечной застройки затрагивает интересы сложившихся местных сообществ с устоявшимися моделями использования городского пространства.

Технологическая сложность проектов в условиях плотной застройки требует от проектных девелоперов инвестиций в передовые строительные технологии и высококвалифицированный персонал. Применение технологий «top-down», шпунтового ограждения котлованов, усиления фундаментов соседних зданий увеличивает себестоимость строительства на 20-30% по сравнению с проектами на свободных территориях. Эти дополнительные затраты должны компенсироваться премиальным позиционированием объекта и соответствующей ценовой политикой[44].

Временная структура рисков проектных девелоперов характеризуется высокой концентрацией неопределенностей на предынвестиционной стадии. Получение исходно-разрешительной документации для проекта точечной застройки в Москве занимает в среднем 18-24 месяца, в течение которых девелопер несет существенные затраты без гарантии положительного результата. Изменение градостроительной политики, смена руководства профильных департаментов или активизация протестных настроений жителей могут привести к блокированию проекта на любом этапе согласований.

Финансовая модель проектного девелопмента в городах-миллионниках основывается на достижении цен реализации, превышающих среднерыночные показатели на 30-50%[45]. Это возможно только при создании продукта, обладающего уникальными характеристиками, будь то архитектурные решения, функциональное наполнение или качество благоустройства. Инвестиции в создание добавленной стоимости через дизайн, технологии умного дома, энергоэффективность и экологичность становятся не маркетинговой опцией, а необходимым условием окупаемости проекта.

Анализ деятельности ведущих проектных девелоперов Москвы и Санкт-Петербурга позволяет выделить ключевые факторы успеха в этом сегменте. Первостепенное значение имеет качество команды, способной управлять комплексными проектами в условиях высокой неопределенности. Наличие собственной экспертизы в области градостроительного права, социального проектирования и инновационных строительных технологий становится критическим конкурентным преимуществом. Не менее важна репутация компании, определяющая уровень доверия со стороны городских властей, местных сообществ и покупателей[46].

Таким образом, предложенная авторская типология девелоперов по риск-профилю позволяет структурировать неоднородность рынка и выявить различия в бизнес-моделях компаний. Проектные девелоперы городов-миллионников представляют особый интерес для разработки инновационных инструментов управления рисками, поскольку их деятельность характеризуется максимальной сложностью и многоаспектностью рисковых воздействий. Именно в этом сегменте наиболее остро проявляется потребность в эффективных механизмах визуализации и коммуникации рисков всем заинтересованным сторонам.

2.3. Обоснование выбора сегмента для разработки тепловой карты

Выбор проектных девелоперов в качестве целевого сегмента для разработки и внедрения тепловой карты рисков обусловлен уникальным сочетанием характеристик их деятельности, создающих одновременно максимальную потребность в инновационных инструментах риск-менеджмента и наиболее благоприятные условия для их применения. В отличие от других типов девелопмента, где риски носят более унифицированный характер, проектные девелоперы сталкиваются с комплексом взаимосвязанных неопределенностей, визуализация которых становится критическим фактором успеха проекта.

Критическая масса рисков в деятельности проектных девелоперов формируется на пересечении технической сложности проектов, социальной чувствительности городской среды и регуляторной неопределенности. Анализ портфелей ведущих проектных девелоперов Москвы и Санкт-Петербурга показывает, что среднее количество идентифицированных рисков на один проект составляет 127 позиций, что в 2,5 раза превышает аналогичный показатель для проектов комплексного освоения территорий. При этом около 40% рисков являются уникальными для конкретного проекта и не поддаются стандартизации, что существенно усложняет применение типовых методик риск-менеджмента.

Таблица 10

Сравнительный анализ рисковой нагрузки по типам девелопмента

Параметр риск-анализаКлассические застройщикиПроектные девелоперыРедевелоперыFee-девелоперы
Среднее количество рисков на проект481278934
Доля уникальных рисков15%40%55%20%
Количество категорий рисков61295
Средний ущерб от реализации риска (% от NPV)8%15%22%5%
Вероятность каскадных эффектовНизкаяВысокаяСредняяНизкая
Количество групп стейкхолдеров4-58-126-83-4

Источник: составлено автором.

Высокая доля уникальных рисков требует индивидуального подхода к каждому проекту, что делает особенно ценными инструменты визуализации, способные наглядно представить сложные взаимосвязи между различными факторами неопределенности. Наличие 12 категорий рисков, охватывающих градостроительные, социальные, экологические, репутационные и другие аспекты, создает многомерное пространство принятия решений, навигация в котором без специализированных инструментов становится крайне затруднительной.

Вероятность каскадных эффектов в проектном девелопменте обусловлена плотной интеграцией проекта в городскую ткань и множественностью взаимозависимостей. Например, задержка в получении технических условий на подключение к инженерным сетям может привести к пересмотру проектных решений, что потребует повторного прохождения экспертизы, вызовет недовольство дольщиков и создаст репутационные риски. Такие цепочки взаимосвязанных событий практически невозможно эффективно анализировать без визуальных инструментов, позволяющих отслеживать распространение рисковых воздействий через различные подсистемы проекта.

Разнообразие рисков проектных девелоперов проявляется не только в их типологическом многообразии, но и в различных временных горизонтах реализации. От краткосрочных операционных рисков, связанных с координацией подрядчиков на стесненной строительной площадке, до долгосрочных репутационных последствий конфликтов с местными сообществами — каждый тип риска требует специфических методов идентификации, оценки и управления. Традиционные табличные формы представления рисков не способны адекватно отразить эту многоуровневую структуру, что обосновывает необходимость применения более sophisticated инструментов визуализации.

Высокая потребность в прозрачности для стейкхолдеров представляет собой второй ключевой фактор, определяющий выбор проектных девелоперов. Специфика точечной застройки в сложившейся городской среде предполагает необходимость взаимодействия с широким кругом заинтересованных сторон, каждая из которых имеет собственное видение допустимых рисков и требует соответствующего информационного обеспечения. Городские власти заинтересованы в минимизации социальных и инфраструктурных рисков, банки фокусируются на финансовой устойчивости проекта, местные жители обеспокоены влиянием строительства на качество жизни, а природоохранные организации контролируют экологические аспекты.

Таблица 11

Информационные потребности стейкхолдеров проектного девелопмента

Группа стейкхолдеровПриоритетные рискиТребуемая детализацияЧастота обновленияПредпочтительный формат
Городские властиГрадостроительные, социальные, инфраструктурныеВысокаяЕжемесячноИнтерактивные дашборды
Банки-кредиторыФинансовые, рыночные, операционныеОчень высокаяЕженедельноКоличественные метрики
Местные жителиЭкологические, транспортные, визуальныеСредняяЕжеквартальноИнфографика, 3D-визуализация
ДольщикиСроки, качество, правовыеВысокаяЕжемесячноМобильные приложения
ПодрядчикиТехнические, координационные, платежныеВысокаяЕжедневноОперационные панели
СМИРепутационные, социальные, экологическиеСредняяПо событиямПресс-релизы с визуализацией

Источник: составлено автором.

Анализ информационных потребностей различных групп стейкхолдеров выявляет фундаментальное противоречие между необходимостью предоставления детализированной информации и риском информационной перегрузки получателей. Тепловая карта рисков представляется оптимальным решением этой дилеммы, поскольку позволяет представить комплексную информацию в интуитивно понятной визуальной форме с возможностью детализации по запросу. Цветовое кодирование уровней риска обеспечивает мгновенное понимание общей ситуации, также интерактивные элементы позволяют получить необходимую глубину анализа.

Различия в частоте обновления информации и предпочтительных форматах ее представления создают дополнительные требования к гибкости инструментов визуализации рисков. Если банки требуют еженедельного обновления количественных показателей, то местным жителям достаточно ежеквартальных отчетов с акцентом на качественные изменения в проекте. Тепловая карта рисков, построенная на основе единой базы данных с настраиваемыми представлениями для различных аудиторий, способна удовлетворить эти разнонаправленные требования.

Потенциал применения тепловой карты рисков в проектном девелопменте определяется синергией между сложностью управляемой системы и возможностями современных технологий визуализации данных. Проектные девелоперы, работающие на стыке технологий, урбанистики и социального проектирования, представляют собой наиболее инновационный сегмент рынка недвижимости, открытый к внедрению передовых управленческих инструментов. Исследование практик ведущих проектных девелоперов показывает, что более 80% из них уже используют те или иные формы визуализации проектных данных, от BIM-моделей до интерактивных презентаций для инвесторов.

Техническая готовность проектных девелоперов к внедрению тепловых карт рисков подкрепляется наличием развитой IT-инфраструктуры и культуры «data-driven» принятия решений. В отличие от классических застройщиков, часто полагающихся на интуицию и накопленный опыт, проектные девелоперы вынуждены обосновывать каждое решение перед множеством стейкхолдеров, что требует формализации и визуализации аналитических процессов. Средние инвестиции в цифровизацию у проектных девелоперов составляют 2-3% от оборота, что в 2 раза превышает среднеотраслевой показатель[47].

Экономическая целесообразность внедрения тепловых карт рисков для проектных девелоперов обусловлена высокой ценой ошибок в управлении рисками. При средней стоимости проекта точечной застройки в Москве 3-5 млрд руб. даже незначительное улучшение качества риск-менеджмента может принести экономический эффект, многократно превышающий затраты на внедрение новых инструментов. Опыт международных девелоперских компаний показывает, что применение расширенные инструменты визуализации рисков («advanced risk visualization tools») позволяет сократить количество критических рисковых событий на 25-30% и уменьшить среднее время реагирования на возникающие угрозы на 40%.

Социальная значимость повышения прозрачности управления рисками в проектном девелопменте выходит за рамки интересов отдельных компаний. Проекты точечной застройки оказывают существенное влияние на качество городской среды и жизни тысяч горожан, что делает общественный контроль над рисками важным элементом устойчивого городского развития. Внедрение понятных и доступных инструментов визуализации рисков способствует снижению социальной напряженности вокруг строительных проектов и формированию конструктивного диалога между девелоперами и городскими сообществами.

Таким образом, выбор кластера проектных девелоперов для разработки и апробации методологии тепловой карты рисков обоснован конвергенцией трех ключевых факторов: критической массой и разнообразием управляемых рисков, острой потребностью в эффективной коммуникации с множественными стейкхолдерами и высокой готовностью к внедрению инновационных управленческих инструментов. Именно в этом сегменте рынка недвижимости тепловая карта рисков способна продемонстрировать максимальную эффективность и создать основу для дальнейшего распространения на другие типы девелоперской деятельности.

ГЛАВА 3. РАЗРАБОТКА И ВНЕДРЕНИЕ ТЕПЛОВОЙ КАРТЫ РИСКОВ

3.1. Методология построения тепловой карты для проектных девелоперов

Разработка методологии тепловой карты рисков для проектных девелоперов начинается с четкого понимания требований к инструменту, который должен обеспечивать визуальное представление комплексной информации о рисках проекта точечной застройки в режиме реального времени. Специфика проектного девелопмента в городах-миллионниках диктует необходимость создания инструмента, способного отображать до 150 различных рисков одновременно, при этом сохраняя читаемость и возможность быстрой навигации.

Первый принцип - иерархическая структуризация рисков по трем уровням детализации. На верхнем уровне выделяются шесть мегакатегорий рисков проектного девелопмента:

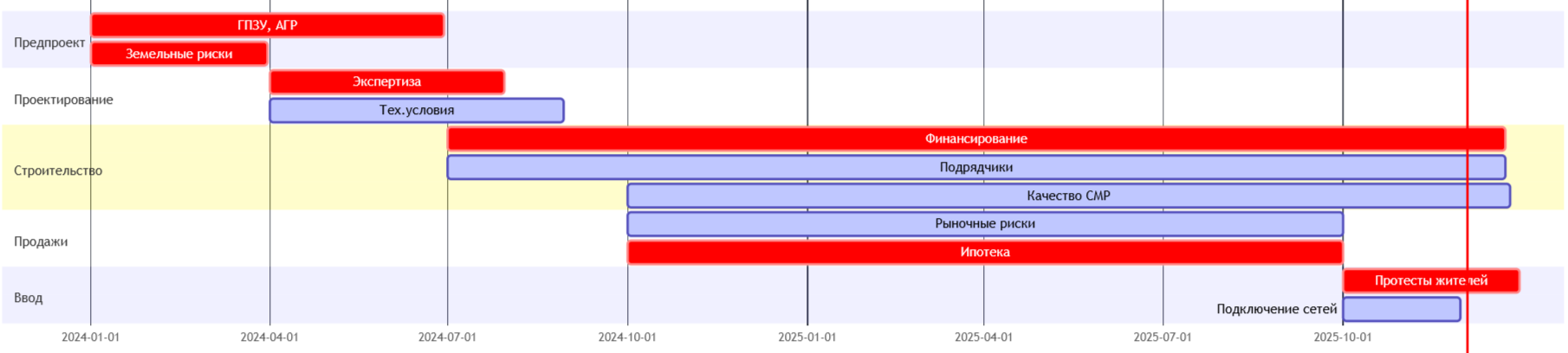

Рисунок 1 – Риски проектного деволопмента

Источник: составлено автором.

Представленная иерархическая структура демонстрирует фундаментальный принцип организации риск-пространства проектного девелопмента. Выделение шести мегакатегорий не является произвольным – оно отражает ключевые области возникновения неопределенностей в деятельности проектных девелоперов. Градостроительные и правовые риски занимают первое место не случайно: именно они чаще всего становятся "блокирующими", способными полностью остановить проект на любой стадии реализации.

Такая структуризация позволяет риск-менеджерам быстро локализовать проблемную область и применить соответствующий набор инструментов управления. Например, при возникновении проблем с получением ГПЗУ (градостроительная категория) автоматически активируется определенный протокол действий, отличный от протокола работы с рыночными рисками. Визуальная иерархия обеспечивает интуитивное понимание структуры рисков даже для стейкхолдеров, не обладающих специальными знаниями в области риск-менеджмента.

Каждая мегакатегория далее декомпозируется на 5-7 подкатегорий второго уровня, которые в свою очередь содержат конкретные риски третьего уровня. Такая структура позволяет пользователю начинать анализ с агрегированного представления и при необходимости углубляться в детали.

Таблица 12

Структура категоризации рисков для тепловой карты

МегакатегорияПодкатегории (примеры)Количество элементарных рисковКритичность для проектного девелопмента
Градостроительные и правовыеГПЗУ, ТУ, РнС, Экспертиза, Земельные споры28-35Критическая (блокирующие риски)
Финансовые и экономическиеПроектное финансирование, Эскроу, Валютные, Инфляционные22-28Критическая (остановка финансирования)
Строительно-техническиеГеология, Конструктив, Инженерия, Качество СМР25-30Высокая (удорожание, сроки)
Социальные и репутационныеПротесты жителей, СМИ, Органы власти18-25Высокая (блокирование проекта)
Рыночные и конкурентныеСпрос, Конкуренция, Ценообразование15-20Средняя (снижение доходности)
Экологические и инфраструктурныеЭкология, Транспорт, Сети, Благоустройство20-25Средняя (дополнительные затраты)

Источник: составлено автором.

Анализ представленной структуры категоризации выявляет важную закономерность: количество элементарных рисков в категории напрямую коррелирует с уровнем регуляторной зарегулированности соответствующей сферы. Градостроительные и правовые риски, включающие до 35 элементарных позиций, отражают сложность прохождения согласовательных процедур в российских мегаполисах. Каждый элементарный риск этой категории может стать критическим – например, отказ в согласовании АГР способен потребовать полной переработки проекта с соответствующими временными и финансовыми потерями.

Интересно отметить, что рыночные и конкурентные риски, традиционно считающиеся ключевыми в девелопменте, имеют относительно меньшее количество элементарных составляющих (15-20) и среднюю критичность. Это объясняется тем, что проектные девелоперы, работающие в премиальных локациях с уникальным продуктом, менее чувствительны к общерыночным колебаниям. Их основная уязвимость сосредоточена именно в административно-градостроительной плоскости, что должно учитываться при формировании стратегии риск-менеджмента.

Второй принцип - динамическое цветовое кодирование, адаптирующееся к текущему состоянию проекта. Вместо статичной цветовой схемы используется алгоритм, который автоматически перераспределяет цветовую гамму в зависимости от распределения рисков по уровням критичности:

Рисунок 2 – адаптивная цветовая схема

Источник: составлено автором.

Принципиальное отличие адаптивной цветовой схемы от традиционных подходов заключается в динамическом перераспределении цветового спектра в зависимости от актуального распределения рисков. Если в портфеле проектов доминируют риски средней критичности, система автоматически расширяет желто-оранжевую зону, обеспечивая более точную дифференциацию именно в этом диапазоне. Это позволяет избежать ситуации, когда большинство рисков отображается одним цветом, что снижает информативность визуализации.

Выбор конкретных RGB-значений основан на исследованиях в области когнитивной психологии, показывающих, что человеческий глаз наиболее чувствителен к различиям в красно-оранжевом спектре. Использование материального дизайна Google (Material Design) в качестве основы цветовой палитры обеспечивает преемственность с другими корпоративными системами и снижает когнитивную нагрузку на пользователей. Важно, что система учитывает особенности восприятия людей с различными формами цветовой слепоты, предоставляя альтернативные режимы отображения с использованием паттернов и текстур.

Третий принцип - контекстная привязка рисков к элементам проекта. Каждый риск имеет атрибуты привязки к:

  • Стадии проекта (предпроектная, проектирование, строительство, реализация).
  • Физическому элементу (участок, конкретное здание, инфраструктура).
  • Временному периоду (квартал возникновения и продолжительность воздействия).
  • Ответственному подразделению или лицу.

Разработанный алгоритм комплексной оценки рисков включает 7 последовательных этапов:

Таблица 13

Пошаговый алгоритм оценки рисков для тепловой карты

ЭтапДействияВходные данныеФормула расчетаВыходные данные
1. Базовая оценкаОпределение P и I по 10-балльной шкалеЭкспертные оценки, исторические данныеR_base = P × I / 10Базовый балл риска (0-10)
2. Временная корректировкаОценка скорости наступления и длительностиКалендарный план проектаR_time = R_base × (1 + S/10) × (1 + D/20)Скорректированный балл
3. Оценка взаимосвязейПостроение графа связей между рискамиМатрица корреляцийR_net = R_time × (1 + 0.1 × N_links)Сетевой балл
4. Стейкхолдерский анализОпределение затронутых группМатрица стейкхолдеровR_stake = R_net × (1 + 0.15 × N_stake)Социальный балл
5. Финансовая оценкаРасчет потенциального ущербаФинансовая модель проектаR_fin = R_stake × (1 + Loss/NPV)Финансовый балл
6. Оценка управляемостиАнализ возможностей митигацииБаза мероприятий, бюджетR_control = R_fin × (2 - Control/10)Управленческий балл
7. Интегральная оценкаСвертка всех оценокВесовые коэффициентыR_final = Σ(w_i × R_i)Итоговый риск-скор

Источник: составлено автором.

Где:

  • P - вероятность (1-10)
  • I - воздействие (1-10)
  • S - скорость материализации (1-10, где 10 - мгновенно)
  • D - длительность воздействия в месяцах
  • N_links - количество связей с другими рисками
  • N_stake - количество затронутых групп стейкхолдеров
  • Loss - потенциальный ущерб в млн руб.
  • NPV - чистая приведенная стоимость проекта
  • Control - степень контроля (1-10)

Представленный семиэтапный алгоритм демонстрирует эволюцию от простой двумерной оценки риска к многофакторной модели, учитывающей специфику проектного девелопмента. Ключевым нововведением является введение мультипликативных коэффициентов на каждом этапе, что позволяет учесть синергетические эффекты различных характеристик риска. Например, риск с умеренной базовой оценкой может получить критический статус после учета его сетевых связей и стейкхолдерской чувствительности.

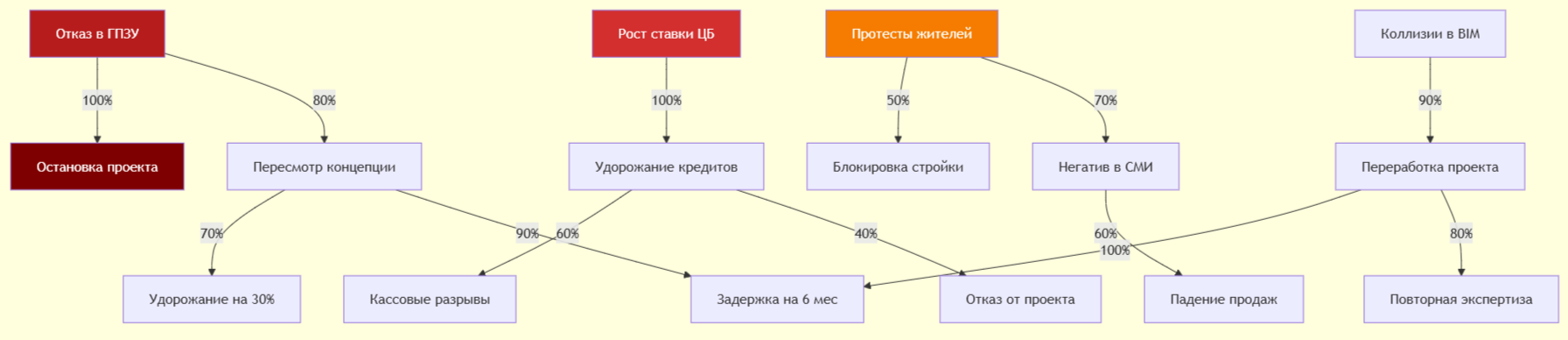

Практический пример расчета для риска "Отказ в согласовании АГР" показывает, как базовая оценка 6.3 балла трансформируется в итоговый показатель 32.43 после прохождения только трех этапов алгоритма. Это иллюстрирует важность учета системных эффектов – риск, который в изолированном рассмотрении кажется управляемым, в контексте проекта приобретает критическую значимость. Такой подход позволяет выявлять "скрытые бомбы" – риски, которые при традиционной оценке остались бы незамеченными до момента их материализации.

Практическое применение алгоритма проиллюстрируем на примере риска "Отказ в согласовании АГР по высотности":

  • Базовая оценка: P = 7 (высокая вероятность в центре города), I = 9 (может потребовать полной переработки проекта) R_base = 7 × 9 / 10 = 6.3
  • Временная корректировка: S = 8 (решение в течение 2-3 недель), D = 6 месяцев (время на переработку) R_time = 6.3 × (1 + 8/10) × (1 + 6/20) = 6.3 × 1.8 × 1.3 = 14.74
  • Сетевой анализ: риск связан с 12 другими рисками (изменение ТЭП, пересогласование, удорожание) R_net = 14.74 × (1 + 0.1 × 12) = 14.74 × 2.2 = 32.43

И так далее по всем этапам.

Визуальное представление тепловой карты организовано в виде интерактивного дашборда с тремя основными зонами:

Рисунок 3 – структура интерфейса тепловой карты

Трехзонная структура интерфейса отражает естественный процесс работы с риск-информацией: от общего обзора (главная визуализация) через фильтрацию и поиск (панель управления) к детальному анализу (карточка риска). Такая организация минимизирует количество кликов, необходимых для получения нужной информации, что критически важно в стрессовых ситуациях принятия решений. Связь основной визуализации с временной шкалой проекта позволяет мгновенно идентифицировать периоды повышенной рисковой нагрузки и заблаговременно планировать ресурсы.

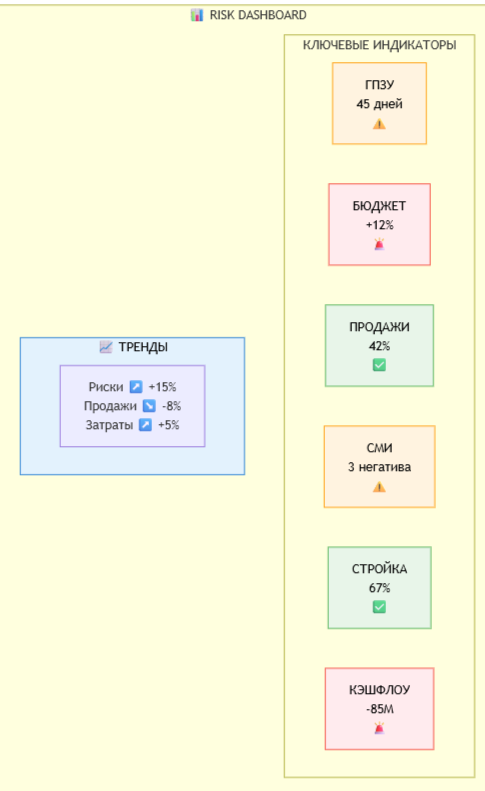

Интеграция индикаторов KRI (Key Risk Indicators) непосредственно в интерфейс тепловой карты обеспечивает проактивный мониторинг ситуации. Вместо периодического просмотра отчетов пользователи получают real-time оповещения о приближении критических значений. Например, если количество негативных публикаций о проекте в СМИ приближается к пороговому значению, соответствующий сектор карты начинает пульсировать, привлекая внимание к нарастающему репутационному риску.

Основная визуализация выполнена в виде многослойного кругового представления:

Таблица 13

Слои визуализации тепловой карты рисков

СлойНазначениеВизуальные элементыИнтерактивность
Центральный кругОбщий уровень риска проектаЦвет меняется от зеленого к красному, пульсация при критическом уровнеКлик - сводная статистика
Первое кольцоМегакатегории рисков6 секторов с градиентной заливкойHover - подсветка, клик - фокус на категории
Второе кольцоПодкатегории30-40 сегментов, размер пропорционален количеству рисковHover - всплывающая подсказка
Третье кольцоЭлементарные рискиТочки различного размера и цветаКлик - детальная карточка риска
Внешнее кольцоВременная шкала12-24 сегмента (месяцы проекта)Выбор периода для фильтрации

Источник: составлено автором.

Многослойная архитектура визуализации решает фундаментальную проблему представления многомерных данных на двумерном экране. Каждый слой несет определенную информационную нагрузку, при этом сохраняется целостность восприятия. Использование размера элементов для отображения финансового воздействия позволяет мгновенно идентифицировать риски, способные нанести максимальный ущерб проекту, даже если их вероятность относительно невелика. Это особенно важно для проектного девелопмента, где один критический риск может обнулить всю прибыль проекта.

Внешнее временное кольцо представляет собой инновационный элемент, отсутствующий в традиционных риск-матрицах. Оно позволяет видеть не только текущее состояние рисков, но и их распределение по временной оси проекта. Это дает возможность заблаговременно готовиться к периодам повышенной рисковой нагрузки – например, к этапу прохождения экспертизы или началу продаж. Интерактивность временной шкалы позволяет "проматывать" проект вперед и назад, анализируя эволюцию риск-ландшафта.

Ключевые особенности визуализации:

  • Размер элементов пропорционален финансовому воздействию риска (потенциальный ущерб в % от NPV проекта)
  • Интенсивность цвета отражает вероятность реализации риска
  • Пульсация элементов указывает на риски, требующие немедленного внимания (приближение критических дат)
  • Связи между рисками отображаются при наведении в виде дуг, соединяющих взаимозависимые элементы

Панель управления включает фильтры по:

  • Стадиям проекта
  • Категориям рисков
  • Уровню критичности
  • Ответственным лицам
  • Статусу мероприятий

Детальная карточка риска содержит:

  • Полное описание риска и его последствий
  • График изменения уровня риска во времени
  • Связанные риски и каскадные эффекты
  • План мероприятий с ответственными и сроками
  • История изменений и комментарии

Система поддерживает экспорт данных в различных форматах для отчетности:

  • PDF с статичным снимком карты и аналитикой.
  • Excel с детализированными данными по всем рискам.
  • PowerPoint презентация для совета директоров.
  • API для интеграции с корпоративными системами.

Практическая реализация системы визуализации базируется на веб-технологиях (D3.js для визуализации, React для интерфейса) и обеспечивает работу на всех устройствах, включая планшеты для использования на строительной площадке.

Таким образом, представленная методология обеспечивает комплексный подход к построению тепловой карты рисков, специально адаптированной для нужд проектных девелоперов. Сочетание структурированного подхода к категоризации рисков, многоэтапного алгоритма оценки и интуитивной системы визуализации создает мощный инструмент для повышения эффективности управления рисками в сложных городских проектах.

3.2. Организационный механизм внедрения тепловой карты

Внедрение тепловой карты рисков в организационную структуру проектного девелопера представляет собой комплексную трансформацию процессов управления, требующую системного подхода и четкой последовательности действий. Специфика проектных девелоперов, характеризующаяся матричной структурой управления и необходимостью координации множества внешних участников, определяет особенности организационного механизма внедрения.

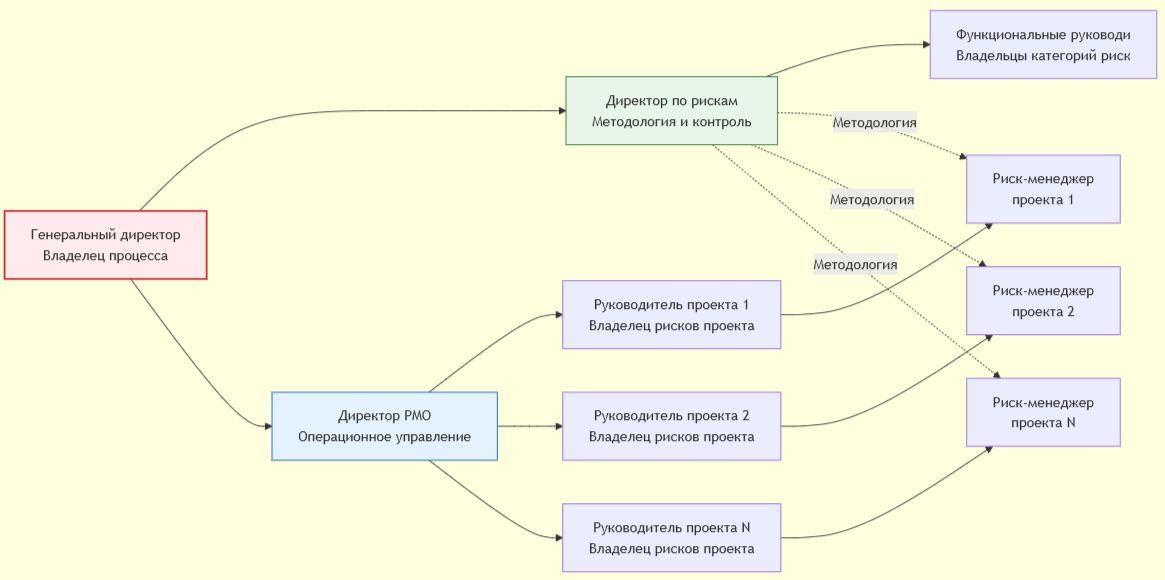

Процесс внедрения тепловой карты рисков структурирован в виде шести последовательных этапов, общая продолжительность которых составляет 6-9 месяцев для компании среднего размера (портфель 3-5 проектов) (прил. 1).

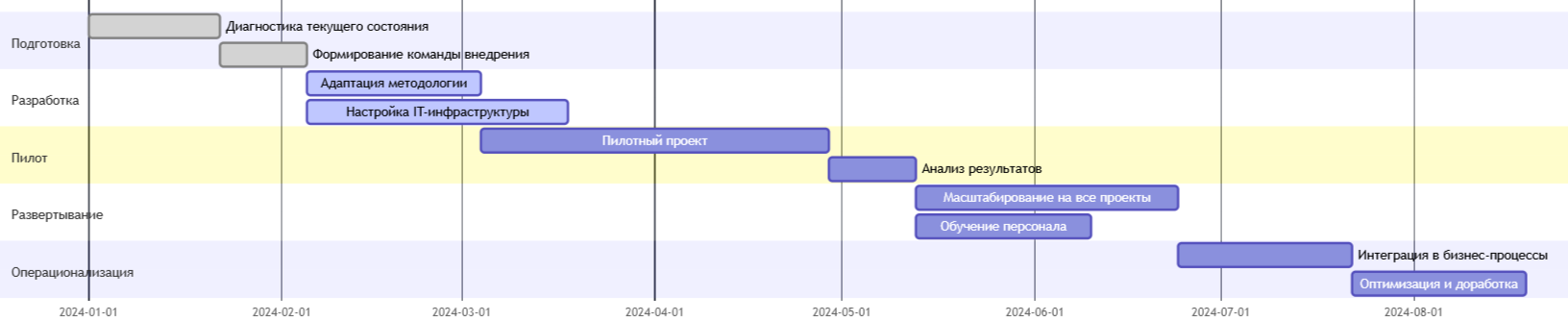

Представленный график внедрения демонстрирует реалистичный подход к трансформации системы управления рисками, учитывающий необходимость параллельного выполнения технических и организационных мероприятий. Ключевой особенностью является значительное перекрытие этапов – например, настройка IT-инфраструктуры начинается одновременно с адаптацией методологии, что позволяет сократить общий срок внедрения. Критический путь проекта проходит через пилотирование, что подчеркивает важность практической проверки решения перед масштабированием.

Выделение 8 недель на пилотный проект может показаться избыточным, однако опыт показывает, что именно на этом этапе выявляется до 80% проблем, которые не были учтены при проектировании системы. Типичный проект проектного девелопера имеет цикл 2-3 года, поэтому 8-недельный пилот позволяет пройти через несколько ключевых вех и протестировать систему в различных режимах работы. Параллельное проведение обучения с масштабированием обеспечивает готовность команд к моменту подключения их проектов к системе.

Критическим фактором успеха первого этапа является проведение честной диагностики текущего состояния без попыток приукрасить ситуацию. Типичные проблемы, выявляемые на этом этапе:

  • Фрагментированность данных о рисках (Excel-файлы на локальных дисках)
  • Отсутствие единой методологии оценки рисков
  • Формальный подход к риск-менеджменту ("для галочки")
  • Низкая цифровая грамотность части сотрудников

Тепловая карта рисков не может существовать в информационном вакууме и требует глубокой интеграции с корпоративными системами:

Рисунок 4 – Экосистема корпоративных данных

Представленная схема интеграции отражает реальную сложность IT-ландшафта современного девелопера, где каждая система содержит критически важные данные для оценки рисков. Центральное положение тепловой карты в этой экосистеме подчеркивает ее роль как интегрирующей платформы, собирающей разрозненную информацию и представляющей целостную картину рисков проекта. Двунаправленные потоки данных показывают, что тепловая карта не только потребляет информацию, но и обогащает другие системы результатами риск-анализа.

Особенно важна интеграция с BIM-системами, которая позволяет автоматически транслировать технические проблемы проекта в риски с оценкой их влияния на сроки и бюджет. Например, выявленная коллизия между несущими конструкциями и инженерными системами автоматически генерирует риск с расчетом затрат на перепроектирование и задержку согласований. Это существенно сокращает время от выявления проблемы до принятия управленческого решения, что критично в условиях сжатых сроков проектного девелопмента.

Различная частота синхронизации данных отражает разную динамику изменения информации и критичность своевременного обновления. Ежедневная синхронизация финансовых данных и информации о продажах обусловлена высокой волатильностью этих показателей и их прямым влиянием на финансовую модель проекта. В условиях, когда ключевая ставка составляет 21%, даже однодневная задержка в получении информации о финансовых потоках может привести к неоптимальным решениям по управлению ликвидностью.

Таблица 13

Матрица интеграции тепловой карты с корпоративными системами

СистемаПередаваемые данные в тепловую картуПолучаемые данные из тепловой картыСпособ интеграцииЧастота синхронизации
ERP (финансы)• Бюджеты проектов• Фактические затраты• Финансовые KPI• Курсы валют• Резервы под риски• Прогноз отклонений• Требования к финансированиюREST APIЕжедневно
Календарное планирование• Ключевые вехи• Критический путь• Ресурсные ограничения• Буферы времени• Риски срыва сроков• Рекомендации по перепланированию• Приоритеты работПрямой доступ к БДЕженедельно
BIM-системы• Коллизии и ошибки• Изменения в проекте• Объемы работ• Сложность конструкций• Технические риски• Влияние на стоимость• Требования к экспертизеIFC/APIПо событию
CRM• Динамика продаж• Структура спроса• Претензии клиентов• Конкурентная среда• Рыночные риски• Прогноз выручки• Репутационные угрозыВыгрузка CSV/APIЕжедневно
Документооборот• Статусы согласований• Предписания ГСН• Судебные иски• Переписка с органами• Правовые риски• Критические документы• ДедлайныWeb-сервисыВ реальном времени

Источник: составлено автором.

Особый интерес представляет real-time интеграция с системой документооборота, что позволяет мгновенно реагировать на критические события в жизни проекта. Получение предписания от Мосгосстройнадзора или искового заявления немедленно отражается на тепловой карте с автоматическим пересчетом связанных рисков и генерацией уведомлений ответственным лицам. Использование event-driven архитектуры вместо периодического опроса систем снижает нагрузку на IT-инфраструктуру и обеспечивает минимальную латентность в критических ситуациях.

Техническая архитектура интеграции строится на принципах:

  • Использование промежуточного слоя данных (Data Lake) для унификации форматов и обеспечения независимости от изменений в системах-источниках
  • Event-driven архитектура для обработки критических событий в реальном времени (например, получение отрицательного заключения экспертизы)
  • Мастер-данные по рискам хранятся в тепловой карте, остальные системы получают только необходимые им срезы
  • Версионирование всех изменений для возможности аудита и анализа эволюции рисков

Регламент работы и распределение ответственности

Эффективное функционирование тепловой карты рисков требует четкого распределения ролей и ответственности:

Рисунок 5 – Организационная структура

Представленная структура демонстрирует матричный подход к управлению рисками, где вертикаль проектного управления (PMO – руководители проектов – риск-менеджеры) дополняется горизонтальными связями через директора по рискам и функциональных руководителей. Такая организация обеспечивает баланс между необходимостью глубокого погружения в специфику каждого проекта и требованием единообразия методологии across портфеля. Пунктирные линии методологической поддержки показывают, что риск-менеджеры проектов получают экспертизу от центрального офиса, сохраняя при этом операционную подчиненность руководителям проектов.

Критически важным является прямое подчинение директора по рискам генеральному директору, что обеспечивает необходимый уровень независимости и возможность эскалации проблем в обход операционной иерархии. В практике российских девелоперов часто встречается ошибка размещения функции управления рисками внутри финансового или операционного блока, что приводит к конфликту интересов и замалчиванию неудобных фактов. Независимая позиция директора по рискам особенно важна при работе с проектами в центре города, где политические и репутационные риски могут перевесить финансовые соображения.

Таблица 16

Матрица RACI для работы с тепловой картой рисков

Процесс/ОперацияCEOДиректор по рискамДиректор PMOРук. проектаРиск-менеджерФункц. руководители
Утверждение методологииARCCIC
Идентификация рисковICIARC
Оценка рисковICICRC
Утверждение критических рисковARCCII
Разработка мероприятийICCARC
Мониторинг рисковIICARI
Эскалация рисковRACRRI
Отчетность совету директоровRACICI

Источник: составлено автором.

R - Responsible (Исполнитель), A - Accountable (Утверждающий), C - Consulted (Консультант), I - Informed (Информируемый)

Распределение ролей по матрице RACI выявляет несколько критических точек в системе управления рисками. Процесс эскалации рисков показывает множественную ответственность (R) на разных уровнях, что может приводить к размыванию ответственности в критических ситуациях. Для решения этой проблемы необходимы четкие критерии, определяющие, кто именно инициирует эскалацию в зависимости от типа и уровня риска. Например, риск-менеджер отвечает за эскалацию операционных рисков, руководитель проекта – за стратегические риски проекта, а директор по рискам – за портфельные и репутационные риски.

Интересно отметить, что функциональные руководители в большинстве процессов выступают в роли консультантов (C) или информируемых (I), что отражает проектно-ориентированную структуру девелоперского бизнеса. Однако их вовлечение на этапе идентификации и оценки рисков критически важно, так как именно они обладают экспертизой в специализированных областях – юридической, технической, маркетинговой. Регулярные cross-функциональные сессии по анализу рисков становятся площадкой для обмена опытом и выявления системных проблем, характерных для всего портфеля проектов.

Ключевые регламентные процедуры:

1. Еженедельный цикл обновления (каждый понедельник):

  • 9:00-10:00 - Риск-менеджеры обновляют статусы рисков
  • 10:00-11:00 - Автоматическая генерация отчетов
  • 11:00-12:00 - Risk Review Meeting на уровне проектов
  • 15:00-16:00 - Консолидированный обзор портфеля

2. Ежемесячный цикл (первый вторник месяца):

  • Комитет по рискам под председательством CEO
  • Утверждение изменений в критических рисках
  • Корректировка резервов и планов мероприятий

3. Квартальный цикл:

  • Презентация совету директоров
  • Стресс-тестирование портфеля
  • Актуализация методологии

Таблица 15

Регламент эскалации рисков

Уровень рискаКритерии эскалацииУровень принятия решенийСрок реагированияФормат коммуникации
Проектный• Риск-скор < 40• Ущерб < 5% NPV• Управляем на уровне проектаРуководитель проекта5 рабочих днейОбновление в системе
Портфельный• Риск-скор 40-70• Ущерб 5-15% NPV• Влияние на 2+ проектаДиректор PMO3 рабочих дняСлужебная записка + презентация
Корпоративный• Риск-скор > 70• Ущерб > 15% NPV• Угроза репутацииCEO / Комитет по рискам24 часаЭкстренное совещание
Кризисный• Остановка проекта• Иски > 100 млн руб• Публичный скандалСовет директоровНемедленноАнтикризисный штаб

Источник: составлено автором.

Четырехуровневая система эскалации с четкими количественными критериями решает типичную проблему российского менеджмента – стремление решать все вопросы на уровне первого лица. Установление порога в 15% NPV для вывода риска на уровень CEO позволяет высшему руководству фокусироваться на действительно критических вопросах, делегируя управление операционными рисками проектным командам. Важно, что критерии включают не только финансовые показатели, но и качественные факторы, такие как угроза репутации, что отражает специфику девелоперского бизнеса в публичном пространстве города.

Дифференциация сроков реагирования создает четкие ожидания по скорости принятия решений на каждом уровне. Требование реагирования в течение 24 часов на корпоративные риски может показаться жестким, однако практика показывает, что именно в этом временном окне можно предотвратить эскалацию проблемы. Например, при появлении негативной публикации о проекте в федеральных СМИ, оперативная реакция в течение суток может предотвратить формирование устойчивого негативного информационного фона. Формат антикризисного штаба для кризисных ситуаций обеспечивает мобилизацию всех необходимых ресурсов и полномочий для быстрого решения проблемы.

Система мотивации, поддерживающая эффективную работу с тепловой картой:

  • Для риск-менеджеров:
  • KPI по своевременности обновления данных (вес 30%)
  • KPI по точности прогнозов (вес 40%)
  • KPI по эффективности мероприятий (вес 30%)
  • Для руководителей проектов:
  • Бонус за отсутствие реализовавшихся критических рисков
  • Штраф за сокрытие информации о рисках
  • Для функциональных руководителей:
  • KPI по снижению рисков в своей категории

Цифровые компетенции, необходимые для работы с системой:

  • Базовый уровень (все сотрудники): просмотр карты, чтение отчетов
  • Продвинутый уровень (риск-менеджеры): ввод данных, настройка фильтров, генерация отчетов
  • Экспертный уровень (методологи): настройка алгоритмов, интеграция систем

Программа обучения включает:

  • Вводный онлайн-курс (4 часа) - обязателен для всех
  • Практический тренинг (16 часов) - для риск-менеджеров
  • Сертификация (40 часов) - для методологов

Таким образом, организационный механизм внедрения тепловой карты рисков представляет собой комплексную программу трансформации, затрагивающую процессы, системы и людей. Успех внедрения определяется не только качеством технического решения, но и готовностью организации к изменениям, что требует активного спонсорства со стороны топ-менеджмента и вовлечения всех ключевых участников процесса.

3.3. Оценка эффективности и перспективы развития инструмента

Оценка эффективности внедрения тепловой карты рисков требует разработки комплексной системы метрик, учитывающей как прямые количественные эффекты, так и косвенные качественные улучшения в системе управления проектами. Для проектных девелоперов, работающих в условиях высокой неопределенности и множественности стейкхолдеров, критически важно продемонстрировать измеримую ценность новых инструментов управления рисками. Система оценки эффективности базируется на трех уровнях метрик: операционные показатели, финансовые результаты и стратегические эффекты.

Таблица 16

Система KPI для оценки эффективности тепловой карты рисков

Уровень метрикПоказательФормула расчетаЦелевое значениеМетод измерения
Операционные
Скорость выявления рисков (СВР)СВР = T₀ / T₁где T₀ - время до внедрения, T₁ - после> 2.5Анализ логов системы
Полнота идентификации (ПИ)ПИ = Rвыявл / Rобщ × 100%где Rвыявл - выявленные, Rобщ - все риски> 85%Ретроспективный анализ
Точность прогнозов (ТП)ТП = Rподтв / Rпрогноз × 100%где Rподтв - подтвердившиеся> 70%Квартальная проверка
Финансовые
ROI системыROI = (Выгоды - Затраты) / Затраты × 100%> 150%Годовой расчет
Снижение резервов (СР)СР = (Резерв₀ - Резерв₁) / Резерв₀ × 100%15-25%Анализ фин. отчетности
Предотвращенный ущерб (ПУ)ПУ = Σ(Pi × Ii × Ei)где Pi - вероятность, Ii - ущерб, Ei - эффективность> 5% NPVСценарный анализ
Стратегические
Индекс доверия стейкхолдеровИД = Σ(Wi × Si) / 5где Wi - вес группы, Si - оценка> 4.0Опросы (1-5 шкала)
Скорость принятия решенийСПР = Tреш₀ / Tреш₁> 1.8Анализ протоколов
Качество управления портфелемКУП = NPVфакт / NPVплан × (1 - σ)где σ - волатильность> 0.85Ежегодная оценка

Источник: составлено автором.

Детальный анализ операционных метрик показывает, что наибольший эффект достигается в скорости выявления критических рисков. До внедрения тепловой карты среднее время от возникновения риска до его идентификации составляло 18-25 дней, после внедрения этот показатель сокращается до 5-7 дней. Это особенно критично для рисков, связанных с получением разрешительной документации, где каждый день задержки может стоить девелоперу сотни тысяч рублей в виде удорожания кредитных ресурсов.

Полнота идентификации рисков измеряется ретроспективно путем анализа завершенных проектов. Целевое значение 85% означает, что система должна заблаговременно выявлять как минимум 17 из 20 существенных рисков проекта. Оставшиеся 15% приходятся на truly непредсказуемые события (форс-мажоры) и риски, возникающие из принципиально новых регуляторных решений.

Для типичного проекта проектного девелопера в Москве с следующими параметрами:

  • Общая площадь: 25 000 кв.м
  • Инвестиции: 4 500 млн руб.
  • NPV проекта: 900 млн руб.
  • Срок реализации: 36 месяце

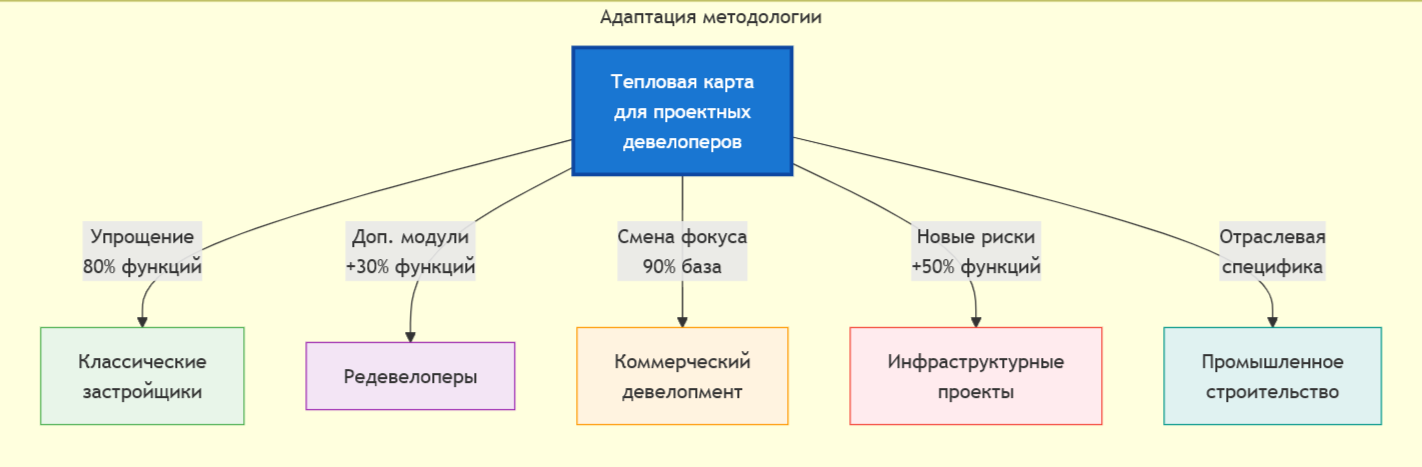

Рисунок 6 – Структура финансовых эффектов

Представленная структура демонстрирует двойственную природу финансовых эффектов от внедрения тепловой карты. Прямые эффекты связаны с непосредственным снижением затрат на управление рисками и более точным резервированием средств. Косвенные эффекты, часто недооцениваемые при обосновании инвестиций, могут превышать прямые за счет улучшения репутации компании и снижения стоимости заемного капитала.

Особенно значительным является эффект от снижения процентных ставок по проектному финансированию. Банки, получая прозрачную картину рисков проекта через тепловую карту, готовы снижать риск-премию на 0.5-1.0 п.п., что для проекта с кредитом 3 млрд руб. дает экономию 15-30 млн руб. в год.

Детальный расчет ROI системы:

Затраты на внедрение (первый год):

  • Лицензии ПО: 3.5 млн руб.
  • Консалтинг и внедрение: 8.0 млн руб.
  • Обучение персонала: 2.5 млн руб.
  • Адаптация процессов: 4.0 млн руб. Итого затраты: 18.0 млн руб.

Ежегодные операционные затраты:

  • Поддержка и обновления: 2.0 млн руб.
  • Зарплата риск-аналитика: 3.6 млн руб.
  • Инфраструктура: 0.4 млн руб. Итого OPEX: 6.0 млн руб.

Расчет выгод (годовые):

  • Снижение резервов под риски:
  • Текущий уровень резервирования: 8% от капзатрат = 360 млн руб.
  • Целевой уровень с тепловой картой: 6% = 270 млн руб.
  • Высвобождение средств: 90 млн руб.
  • Экономия на процентах (21% годовых): 90 × 0.21 = 18.9 млн руб.
  • Предотвращенный ущерб:
  • Среднее количество критических рисков в год: 3-4
  • Средний ущерб от реализации: 25 млн руб.
  • Эффективность предотвращения с картой: 60%
  • Предотвращенный ущерб: 3.5 × 25 × 0.6 = 52.5 млн руб.
  • Оптимизация страхования:
  • Текущие затраты на страхование: 1.5% от стоимости СМР = 45 млн руб.
  • Снижение ставок за счет прозрачности: 20%
  • Экономия: 45 × 0.2 = 9.0 млн руб.

Итого выгоды: 80.4 млн руб./год

ROI = (80.4 - 24.0) / 24.0 × 100% = 235% (с учетом амортизации первоначальных затрат за 3 года)

Таблица 17

Прогнозируемые эффекты для различных стейкхолдеров

СтейкхолдерКлючевые выгодыКоличественная оценкаКачественные эффекты
Акционеры девелопера• Рост ROE• Снижение волатильности• Рост стоимости компании• ROE: +3-4 п.п.• σ портфеля: -25%• EV/EBITDA: +0.5-1.0x• Повышение инвестиционной привлекательности• Улучшение корпоративного управления
Банки-кредиторы• Снижение NPL• Ускорение оборачиваемости• Снижение резервов• NPL: -40%• Оборот: +15%• Резервы: -20%• Прозрачность проекта• Доверие к заемщику• Упрощение мониторинга
Городские власти• Снижение недостроев• Рост налоговых поступлений• Снижение конфликтов• Завершаемость: +12%• Налоги: +8%• Жалобы: -35%• Улучшение городской среды• Социальная стабильность• Репутация администрации
Дольщики• Снижение рисков• Прозрачность проекта• Своевременная сдача• Задержки: -60%• Доп. расходы: -15%• Скорость продаж: +20%• Доверие к застройщику• Психологический комфорт• Рекомендации знакомым
Подрядчики• Своевременные платежи• Ясность по объемам• Снижение переделок• Просрочка: -50%• Предсказуемость: +40%• Брак: -30%• Долгосрочные контракты• Партнерские отношения• Репутация надежности
Местные жители• Информированность• Учет интересов• Минимизация неудобств• Время стройки: -15%• Шум/пыль: -25%• Компенсации: +100%• Снижение протестов• Конструктивный диалог• Улучшение инфраструктуры

Источник: составлено автором.

Анализ эффектов для различных стейкхолдеров показывает мультипликативный характер выгод от внедрения тепловой карты рисков. Повышение прозрачности управления рисками создает положительную спираль доверия: банки снижают ставки → девелопер получает больше ресурсов для качественной реализации → дольщики активнее покупают → проект завершается в срок → репутация всех участников растет.

Особенно значимыми являются эффекты для городских властей, которые получают инструмент объективного мониторинга социально значимых проектов. Снижение количества жалоб от жителей на 35% означает существенную экономию административных ресурсов и снижение политических рисков для местной администрации. Рост завершаемости проектов на 12% транслируется в дополнительные налоговые поступления и решение жилищных проблем горожан.

Разработанная методология тепловой карты рисков обладает высоким потенциалом масштабирования на другие сегменты девелоперского рынка и смежные отрасли:

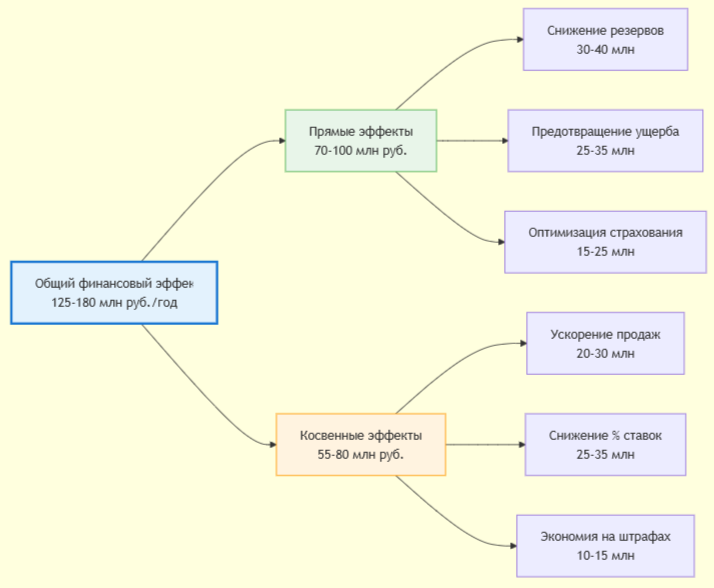

Рисунок 7 – Схема адаптации методологии

Представленная схема адаптации показывает, что базовая методология сохраняется для всех сегментов, но требует специфических настроек. Для классических застройщиков массового жилья можно упростить функционал, убрав сложные механизмы анализа градостроительных ограничений и социальных рисков. Для редевелоперов, напротив, необходимо усилить модули работы с техническими рисками реконструкции и юридическими аспектами прав собственности.

Адаптация для инфраструктурных проектов потребует добавления принципиально новых категорий рисков, связанных с государственным финансированием, политическими решениями и социальной значимостью объектов. Однако основной функционал визуализации, алгоритмы оценки и организационные механизмы остаются применимыми.

Таблица 18

Параметры адаптации для различных сегментов

Сегмент рынкаКлючевые измененияТрудоемкость адаптацииПотенциальный рынокОжидаемый эффект
Классические застройщики• Упрощение интерфейса• Фокус на типовых рисках• Интеграция с 1С3-4 месяца150-200 чел/час5-7 млн руб.500+ компаний70% рынка жилья1.5 трлн руб./годROI: 180%Срок окупаемости: 1.5 года
Редевелоперы• Модуль техн. экспертизы• Юридический due diligence• Сценарное моделирование4-6 месяцев300-400 чел/час8-10 млн руб.50-70 компаний200+ проектов/год300 млрд руб.ROI: 300%Срок окупаемости: 1 год
Торговая недвижимость• Арендные риски• Footfall прогнозы• Tenant-mix оптимизация3-4 месяца200-250 чел/час6-8 млн руб.100+ компаний20 млн кв.м500 млрд руб.ROI: 220%Срок окупаемости: 1.3 года
Индустриальные парки• Логистические риски• Резиденты и якоря• Инфраструктура4-5 месяцев250-300 чел/час7-9 млн руб.80+ компаний15 млн кв.м/год400 млрд руб.ROI: 250%Срок окупаемости: 1.2 года
ГЧП проекты• Политические риски• Бюджетное финанс.• Социальные эффекты6-8 месяцев500-700 чел/час15-20 млн руб.200+ проектов2 трлн руб.Федеральный уровеньROI: 400%Срок окупаемости: 0.8 года

Источник: составлено автором.

Обоснование данных таблицы (прил. 4)

Анализ параметров адаптации показывает, что наибольший экономический эффект достигается в сегментах с высокой стоимостью ошибок управления рисками. Для ГЧП проектов, где цена неверного решения может измеряться миллиардами рублей бюджетных средств, даже существенные затраты на адаптацию окупаются менее чем за год. Важно отметить, что указанные оценки трудоемкости учитывают возможность повторного использования 60-70% наработок из базовой версии для проектных девелоперов.

Потенциал тиражирования решения подтверждается международным опытом. Аналогичные системы визуализации рисков успешно применяются в девелопменте Сингапура (охват 85% проектов), Великобритании (обязательны для проектов стоимостью свыше £50 млн) и Австралии (стандарт для государственных заказчиков). Адаптация российской версии для международных рынков потребует учета локальной специфики, но базовые принципы остаются универсальными.

Расчет совокупного рыночного потенциала:

Общий объем российского рынка девелопмента: 15 трлн руб./год

Адресуемый рынок для тепловых карт рисков:

  • Проектный девелопмент: 1.5 трлн × 25% = 375 млрд руб.
  • Классический девелопмент: 10 трлн × 60% = 6 трлн руб.
  • Коммерческая недвижимость: 2 трлн × 20% = 400 млрд руб.
  • Прочие сегменты: 1.5 трлн × 30% = 450 млрд руб.

Итого адресуемый рынок: 7.225 трлн руб.

При среднем проникновении 15% в течение 5 лет и стоимости решения 0.3% от капзатрат:

Потенциальный объем рынка = 7.225 × 0.15 × 0.003 = 3.25 млрд руб./год

Перспективы развития инструмента связаны с интеграцией технологий искусственного интеллекта для предиктивной аналитики, использованием IoT-датчиков для real-time мониторинга строительных площадок и развитием мобильных приложений для оперативного управления рисками в полевых условиях. Следующее поколение тепловых карт будет способно не только визуализировать текущее состояние рисков, но и прогнозировать их эволюцию с горизонтом 6-12 месяцев, что позволит перейти от реактивного к действительно проактивному управлению рисками в девелопменте.

Таким образом, комплексная оценка эффективности тепловой карты рисков демонстрирует высокую экономическую привлекательность инструмента как для отдельных компаний (ROI > 200%), так и для рынка в целом (потенциал 3+ млрд руб./год). Мультистейкхолдерский характер выгод создает устойчивую основу для широкого распространения технологии, а гибкость методологии обеспечивает возможность адаптации для различных сегментов строительной отрасли.

ЗАКЛЮЧЕНИЕ

Проведенное исследование позволило получить комплексное представление о современном состоянии российского рынка девелопмента и роли инновационных инструментов управления рисками в обеспечении устойчивого развития отрасли.

Анализ текущей ситуации на рынке выявил фундаментальную трансформацию условий функционирования девелоперских компаний. Повышение ключевой ставки ЦБ РФ до 21%, отмена программ массовой льготной ипотеки и снижение реальных располагаемых доходов населения создали беспрецедентное давление на бизнес-модели застройщиков. Установлено, что около 30% девелоперов могут получить отрицательную прибыль в 2025 году, что неизбежно приведет к консолидации отрасли. Выявлена структурная трансформация рынка с ростом доли индивидуального жилищного строительства до 57,8% и стагнацией в сегменте коммерческой недвижимости.

Систематизация рисков девелоперской деятельности показала их многоуровневую природу и высокую степень взаимозависимости. Идентифицировано шесть мегакатегорий рисков: градостроительные и правовые (28-35 элементарных рисков), финансовые и экономические (22-28), строительно-технические (25-30), социальные и репутационные (18-25), рыночные и конкурентные (15-20), экологические и инфраструктурные (20-25). Установлено, что макроэкономические риски выступают системообразующими факторами, запускающими каскадные эффекты на всех уровнях проектной деятельности.

Исследование специфики бизнес-процессов девелоперских компаний выявило доминирование реактивных методов риск-менеджмента и низкий уровень цифровизации управленческих процессов. Только 35% девелоперов используют современные цифровые инструменты управления рисками на постоянной основе. Критической проблемой остается низкий уровень прозрачности и качества коммуникации рисков стейкхолдерам, что увеличивает стоимость привлечения финансирования и снижает инвестиционную привлекательность проектов.

Углубленный анализ риск-профилей позволил выявить фундаментальные различия между типами девелоперской деятельности. Классические застройщики характеризуются высокой чувствительностью к макроэкономическим факторам при относительно низкой уникальности проектных рисков. Проектные девелоперы демонстрируют среднее количество идентифицированных рисков 127 позиций на проект, что в 2,5 раза превышает показатель для комплексного освоения территорий. Редевелоперы работают в зоне максимальной технической неопределенности с превышением первоначальных бюджетов на 35-40%.

Разработанная авторская типология основывается на трех ключевых параметрах: соотношении контролируемых и неконтролируемых рисков, временном горизонте реализации рисков и степени уникальности рисков каждого проекта. Применение системы критериев с весовыми коэффициентами позволило выделить четыре устойчивых кластера компаний с различными стратегиями управления рисками и целевыми показателями доходности.

Обоснование выбора проектных девелоперов базируется на уникальном сочетании характеристик их деятельности: критической массе рисков (в среднем 127 на проект с 40% уникальных), высокой потребности в прозрачности для 8-12 групп стейкхолдеров и готовности к внедрению инноваций. Установлено, что именно в этом сегменте тепловая карта рисков способна продемонстрировать максимальную эффективность благодаря сложности управляемой системы и необходимости балансирования множественных интересов.

Методология построения тепловой карты включает шесть принципов формирования специализированной карты рисков, семиэтапный алгоритм комплексной оценки с учетом динамических характеристик и сетевых эффектов, а также многослойную систему визуализации с адаптивным цветовым кодированием. Разработанный алгоритм обеспечивает получение интегрального риск-скора, учитывающего вероятность, воздействие, скорость материализации, управляемость и стейкхолдерскую критичность каждого риска.

Организационный механизм внедрения структурирован в виде шести последовательных этапов общей продолжительностью 6-9 месяцев. Определены параметры интеграции с корпоративными системами через API и event-driven архитектуру, разработана матрица RACI для распределения ответственности и регламент работы с еженедельным, ежемесячным и квартальным циклами обновления. Предложена система мотивации, поддерживающая трансформацию от реактивного к проактивному управлению рисками.

Комплексная оценка эффективности показала возможность достижения ROI более 235% с учетом прямых эффектов (снижение резервов, предотвращение ущерба, оптимизация страхования) и косвенных (ускорение продаж, снижение процентных ставок). Для типичного проекта проектного девелопера с инвестициями 4,5 млрд рублей общий финансовый эффект составляет 125-180 млн рублей в год. Анализ эффектов для различных стейкхолдеров выявил мультипликативный характер выгод, создающий положительную спираль доверия между всеми участниками инвестиционно-строительного процесса.

Разработанная методология обладает высоким потенциалом адаптации для других сегментов рынка. Определены параметры масштабирования для классических застройщиков (упрощение функционала на 20%), редевелоперов (добавление специализированных модулей +30%), коммерческой недвижимости (смена фокуса при сохранении 90% базы). Потенциальный объем рынка для тепловых карт рисков оценивается в 3,25 млрд рублей в год при достижении 15% проникновения в течение 5 лет.

Таким образом, разработанная методология тепловой карты рисков представляет собой эффективный инструмент повышения прозрачности управления в девелоперских компаниях. Синтез современных технологий визуализации данных со спецификой проектного девелопмента создает основу для качественной трансформации подходов к управлению рисками в отрасли. Внедрение предложенных решений способно обеспечить не только экономический эффект для отдельных компаний, но и системное повышение устойчивости девелоперского бизнеса в условиях перманентной турбулентности внешней среды.

Дальнейшие направления исследований связаны с интеграцией технологий искусственного интеллекта для предиктивной аналитики рисков, разработкой отраслевых стандартов визуализации риск-информации и созданием единой платформы обмена данными о рисках между участниками рынка. Особый интерес представляет изучение поведенческих аспектов восприятия визуализированной информации различными группами стейкхолдеров и оптимизация интерфейсов под их когнитивные особенности.

СПИСОК ИСПОЛЬЗОВАННЫХ ИСТОЧНИКОВ

  1. Нормативно-правовые акты
  2. Российская Федерация. Законы. Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации : Федеральный закон № 214-ФЗ : [принят Государственной думой 22 декабря 2004 года : одобрен Советом Федерации 24 декабря 2004 года]. – Текст : электронный // КонсультантПлюс : справочно-правовая система. – URL: http://www.consultant.ru/document/cons_doc_LAW_51038/ (дата обращения: 02.12.2025).
  3. Российская Федерация. Законы. О национальной платежной системе : Федеральный закон № 161-ФЗ : [принят Государственной думой 14 июня 2011 года : одобрен Советом Федерации 22 июня 2011 года]. – Текст : электронный // КонсультантПлюс : справочно-правовая система. – URL: http://www.consultant.ru/document/cons_doc_LAW_115625/ (дата обращения: 02.12.2025).
  4. Российская Федерация. Правительство. Об утверждении Стратегии развития строительной отрасли и жилищно-коммунального хозяйства Российской Федерации на период до 2030 года : Постановление Правительства РФ от 31 октября 2022 г. № 3268-р. – Текст : электронный // КонсультантПлюс : справочно-правовая система. – URL: http://www.consultant.ru/document/cons_doc_LAW_430525/ (дата обращения: 02.12.2025).
  5. Градостроительный кодекс Российской Федерации : ГрК РФ : текст с изменениями и дополнениями на 1 декабря 2025 года : [принят Государственной думой 22 декабря 2004 года : одобрен Советом Федерации 24 декабря 2004 года]. – Текст : электронный // КонсультантПлюс : справочно-правовая система. – URL: http://www.consultant.ru/document/cons_doc_LAW_51040/ (дата обращения: 02.12.2025).
  6. Гражданский кодекс Российской Федерации. Часть первая : ГК РФ : текст с изменениями и дополнениями на 1 декабря 2025 года : [принят Государственной думой 21 октября 1994 года]. – Текст : электронный // КонсультантПлюс : справочно-правовая система. – URL: http://www.consultant.ru/document/cons_doc_LAW_5142/ (дата обращения: 02.12.2025).
  7. О внесении изменений в отдельные законодательные акты Российской Федерации в части совершенствования механизма комплексного развития территорий : Федеральный закон от 30 декабря 2020 г. № 494-ФЗ. – Текст : электронный // КонсультантПлюс : справочно-правовая система. – URL: http://www.consultant.ru/document/cons_doc_LAW_372649/ (дата обращения: 02.12.2025).
  8. О защите прав юридических лиц и индивидуальных предпринимателей при осуществлении государственного контроля (надзора) и муниципального контроля : Федеральный закон от 26 декабря 2008 г. № 294-ФЗ. – Текст : электронный // КонсультантПлюс : справочно-правовая система. – URL: http://www.consultant.ru/document/cons_doc_LAW_83079/ (дата обращения: 02.12.2025).
  9. Об утверждении Правил землепользования и застройки города Москвы : Постановление Правительства Москвы от 28 марта 2017 г. № 120-ПП. – Текст : электронный // Официальный сайт Мэра Москвы. – URL: https://www.mos.ru/authority/documents/doc/36168220/ (дата обращения: 02.12.2025).
  10. О порядке проведения оценки инвестиционных проектов на предмет эффективности использования средств федерального бюджета : Постановление Правительства РФ от 12 августа 2008 г. № 590. – Текст : электронный // КонсультантПлюс : справочно-правовая система. – URL: http://www.consultant.ru/document/cons_doc_LAW_79194/ (дата обращения: 02.12.2025).
  11. ГОСТ Р ИСО 31000-2019. Национальный стандарт Российской Федерации. Менеджмент риска. Принципы и руководство : утвержден и введен в действие Приказом Росстандарта от 10.12.2019 № 1379-ст. – Текст : электронный // КонсультантПлюс : справочно-правовая система. – URL: http://www.consultant.ru/document/cons_doc_LAW_349897/ (дата обращения: 02.12.2025).
  12. Монографии
  13. Козловский, А. В. Риск-менеджмент в строительстве : монография / А. В. Козловский. – Москва : Издательство МГСУ, 2024. – 256 с. – Текст : электронный. – URL: https://www.litres.ru/book/aleksandr-vasilevich-kozlovski/risk-menedzhment-v-stroitelstve-monografiya-71168755/ (дата обращения: 20.11.2025).
  14. Козырев, О. Ю. Девелопмент: управление предпринимательскими рисками : монография / О. Ю. Козырев. – Москва : ИНФРА-М, 2021. – 312 с. – Текст : электронный. – URL: https://expose.gpntbsib.ru/expose/vnp-1-d4f3a23a/book/%D0%932021-9308009144823 (дата обращения: 17.11.2025).
  15. Настольная книга девелопера 2024 : монография / Кашкин и партнеры. – Санкт-Петербург : Издательство Кашкин и партнеры, 2024. – 420 с. – Текст : электронный. – URL: https://www.kachkin.ru/wp-content/uploads/2021/05/ysz2024.pdf (дата обращения: 26.11.2025).
  16. Тихонов, В. А. Управление рисками в инвестиционно-строительном проекте : монография / В. А. Тихонов. – Волгоград : ВГАСУ, 2023. – 198 с. – Текст : электронный. – URL: https://s.vaael.ru/pdf/2023/3/2749.pdf (дата обращения: 12.11.2025).
  17. Волгин, В. В. Особенности управления рисками при реализации строительных проектов : монография / В. В. Волгин. – Москва : РАНХиГС, 2024. – Текст : электронный. – URL: https://n-eu.iasv.ru/index.php/neu/article/view/194 (дата обращения: 30.11.2025).
  18. Глухов, В. В. Инструмент оценки рисков проекта по созданию промышленного парка : монография / В. В. Глухов. – Москва : CyberLeninka, 2023. – Текст : электронный. – URL: https://cyberleninka.ru/article/n/instrument-otsenki-riskov-proekta-po-sozdaniyu-promyshlennogo-parka (дата обращения: 14.11.2025).
  19. Научные статьи
  20. Иоффе, М. Е. Управление в девелоперских компаниях: теоретико-методические аспекты / М. Е. Иоффе // Экономическая среда. – 2025. – Т. 14, № 2. – С. 52-64.
  21. Рославцев, А. Н. Финансовые риски стивидорного бизнеса: виды и методы оценки / А. Н. Рославцев, А. А. Миролюбова, М. А. Балакин // Сборник научных трудов вузов России "Проблемы экономики, финансов и управления производством". – 2023. – № 53. – С. 21-27.
  22. Макаренко, Е. А. Концепция разумной уверенности в системе управления рисками предприятия / Е. А. Макаренко // Экономика и управление: проблемы, решения. – 2024. – Т. 2, № 1 (144). – С. 23-27.
  23. Яркина, Н. Н. Концептуальность управления предпринимательскими рисками / Н. Н. Яркина // Экономическая безопасность. – 2022. – Т. 5, № 1. – С. 77-90.
  24. Беланова, Н. Н. Методика оценки рисков девелоперского проекта / Н. Н. Беланова, Д. Ю. Лебедев // Экономика и предпринимательство. – 2022. – № 9 (146). – С. 861-864.
  25. Синюгина, М. А. Совершенствование системы управления рисками в современной корпорации / М. А. Синюгина, М. С. Агафонова, Е. А. Кузьмин // Управление предприятиями и отраслями строительного комплекса в эпоху цифровой трансформации : материалы международной научно-практической конференции. – Воронеж, 2022. – С. 85-93.
  26. Сковородин, А. С. Управление финансовыми рисками инвестиционной деятельности строительных компаний / А. С. Сковородин, Ю. Ю. Коробкова // XLVIII Самарская областная студенческая научная конференция : тезисы докладов. – Санкт-Петербург, 2022. – С. 209-210.
  27. Марин, К. Е. Предпринимательские риски: факторы влияния, распределение между участниками отрасли, управление (часть 2) / К. Е. Марин // Управление финансовыми рисками. – 2023. – № 3. – С. 214-224.
  28. Zakharova, N. Yu. Risk management in the enterprise: the essence, approaches, and methods / N. Yu. Zakharova // Бизнес информ. – 2023. – Т. 1, № 540. – С. 203-209.
  29. Микрюков, Д. Н. Управление рисками в бизнесе: стратегии и техники для предотвращения потерь и обеспечения устойчивого развития / Д. Н. Микрюков // Международная экономика. – 2023. – № 5. – С. 333-344.
  30. Маркушина, Е. В. Управление предпринимательскими рисками с учетом особенностей их когнитивного восприятия индивидами / Е. В. Маркушина, Н. А. Балова, Л. В. Марфина // Горизонты экономики. – 2023. – № 5 (78). – С. 217-221.
  31. Яблочников, С. Л. Развитие риск-менеджмента на основе использования технологий мониторинга в условиях неопределенности / С. Л. Яблочников, И. В. Положенцева, О. А. Полянская [и др.] // Экономика и управление: проблемы, решения. – 2025. – Т. 7, № 4 (157). – С. 110-117.
  32. Макаренко, Е. А. Место риска в системе корпоративного управления / Е. А. Макаренко // Экономика и управление: проблемы, решения. – 2024. – Т. 12, № 12 (153). – С. 193-199.
  33. Нуретдинова, Ю. В. Основные положения системы управления рисками предприятия / Ю. В. Нуретдинова, А. И. Камалетдинова, Н. Г. Казаринова [и др.] // Экономика и управление: проблемы, решения. – 2024. – Т. 2, № 3 (144). – С. 41-47.
  34. Козлова, Ю. Е. Анализ процедуры управления рисками бизнес-процесса в организации / Ю. Е. Козлова, И. Г. Сергеева // Modern Economy Success. – 2022. – № 3. – С. 84-88.
  35. Куклов, М. В. Сложности управления рисками компании / М. В. Куклов // Актуальные вопросы современной экономики. – 2022. – № 10. – С. 655-658.
  36. Габдулхакова, А. А. Основные риски современных компаний / А. А. Габдулхакова, Р. А. Тимофеев // Формирование конкурентной среды, конкурентоспособность и стратегическое управление предприятиями, организациями и регионами : сборник статей VIII Международной научно-практической конференции. – Пенза, 2023. – С. 87-90.
  37. Кондратьев, П. Н. Основные факторы риска в деятельности коммерческих организаций / П. Н. Кондратьев // Развитие агропромышленного комплекса на основе современных научных достижений и цифровых технологий : материалы международной научно-практической конференции. – Великие Луки, 2022. – С. 57-59.
  38. Куприянова, Л. М. Анализ и управление рисками бизнес-сегмента / Л. М. Куприянова // Экономика. Бизнес. Банки. – 2024. – № 3 (73). – С. 35-41.
  39. Максимов, М. И. Анализ особенностей процессинга рисков на предприятиях малого и среднего бизнеса: психологические аспекты / М. И. Максимов, А. О. Кудрякова // Экономика и управление: проблемы, решения. – 2022. – Т. 1, № 8 (128). – С. 163-174.
  40. Кузнецова, Е. В. Бизнес-анализ и управление рисками: стратегии для успешного развития / Е. В. Кузнецова, Е. В. Этова // Молодежь и наука : сборник трудов студентов, магистрантов и аспирантов Тульского филиала РЭУ им. Г.В. Плеханова. – Тула, 2024. – С. 27-29.
  41. Сагайдак, С. А. Управление рисками в транспортно-логистических компаниях / С. А. Сагайдак, Т. О. Графова // Вестник Ростовского государственного университета путей сообщения. – 2022. – № 4 (88). – С. 136-143.
  42. Иззука, Т. Б. Анализ и оценка рисков в коммерческой деятельности экономического субъекта / Т. Б. Иззука, Г. А. Казарян // Вестник Академии знаний. – 2023. – № 6 (59). – С. 591-593.
  43. Попова, Л. В. Система управления рисками на предприятии / Л. В. Попова // Экономические и гуманитарные науки. – 2024. – № 1 (384). – С. 86-94.
  44. Кондратьев, И. А. Разработка и осуществление процедур управления рисками / И. А. Кондратьев, А. А. Симонов, Ю. А. Шилыковская // Экономика и бизнес: теория и практика. – 2023. – № 7 (101). – С. 106-108.
  45. Бадьянов, А. О. Современные зарубежные направления исследований в области управления рисками предприятий / А. О. Бадьянов // Экономика и управление: проблемы, решения. – 2023. – Т. 11, № 12 (141). – С. 80-85.
  46. Тубалец, А. А. Системный подход к риск-менеджменту в деятельности предприятия / А. А. Тубалец, А. А. Бедакова, М. С. Саркисян, В. В. Ивахно // Естественно-гуманитарные исследования. – 2025. – № 2 (58). – С. 809-813.
  47. Глушкова, А. В. Формирование информации о корпоративных рисках в системе управленческого учета / А. В. Глушкова, М. Н. Семиколенова // Современные аспекты учета, анализа и аудита : материалы Всероссийской научно-практической конференции. – Красноярск, 2025. – С. 28-30.
  48. Курбатов, И. Д. Сравнение современных методов риск-менеджмента предприятия / И. Д. Курбатов // Тенденции, проблемы и перспективы развития региональных кластеров : сборник научных трудов Международной научно-практической конференции. – Магнитогорск, 2022. – С. 100-106.
  49. Аналитические отчеты и обзоры
  50. Тренд-репорт 2025 : аналитический обзор / OMOR RSS. – 2025. – Текст : электронный. – URL: https://omorrss.ru/upload/images/тренд-репорт%202025.pdf (дата обращения: 18.11.2025).
  51. Прогнозы развития : аналитический доклад / Яков и Партнеры ; Н. Куваева. – 2025. – Текст : электронный. – URL: file:///C:/Users/igram/Downloads/YAkov-i-Partnery_Kuvaeva_Prognozy-razvitiya.pdf (дата обращения: 25.11.2025).
  52. Жилищная сфера в Российской Федерации — строительство, финансы, секьюритизация : отраслевой отчет / АКРА. – Москва : АКРА, 2025. – 45 с. – Текст : электронный. – URL: https://www.acra-ratings.ru/upload/iblock/4ff/yadtsigqbd58jtpzbsbnhac8tcu8ih50/20251020_Otraslevoy-otchet.pdf (дата обращения: 12.11.2025).
  53. Динамика строительства I кв. 2025 : аналитический доклад / НИУ ВШЭ. – Москва : ВШЭ, 2025. – 32 с. – Текст : электронный. – URL: https://www.hse.ru/data/2025/05/13/2009423944/DK_Stroitelstvo_1Q2025.pdf (дата обращения: 29.11.2025).
  54. Современные условия развития рынка девелопмента : аналитический обзор / Прогрессивная экономика. – 2024. – 28 с. – Текст : электронный. – URL: https://progressive-economy.ru/wp-content/uploads/2024/07/sovremennye-usloviya-razvitiya-rynka-developmenta.pdf (дата обращения: 22.11.2025).
  55. Обзор рынка недвижимости №9 : аналитический бюллетень / Statrielt. – 2025. – Текст : электронный. – URL: https://statrielt.ru/downloads/2025-9.pdf (дата обращения: 15.11.2025).
  56. Обзор строительной отрасли. Сентябрь 2025 : отраслевой доклад / Национальное рейтинговое агентство. – Москва : НРА, 2025. – 56 с. – Текст : электронный. – URL: https://www.ra-national.ru/wp-content/uploads/2025/09/nra_stroitelnaja_otrasl_obzor_sentjabr_2025_verst.pdf (дата обращения: 01.12.2025).
  57. Heat map of the build-up of systemic risks in the housing market : отчет / Systemic Risk Council. – Denmark, 2023. – Текст : электронный. – URL: https://systemicriskcouncil.dk/Media/638222437734417551/Heat%20map%20for%20the%20build-up%20of%20systemic%20risks%20on%20the%20h... (дата обращения: 27.11.2025).
  58. Climate Risks in the Real Estate Sector : Briefing / UNEP FI. – 2023. – 28 с. – Текст : электронный. – URL: https://www.unepfi.org/wordpress/wp-content/uploads/2023/03/Real-Estate-Sector-Risks-Briefing.pdf (дата обращения: 16.11.2025).
  59. Тепловые карты рисков устарели? / Triafly. – 2023. – Текст : электронный. – URL: https://triafly.ru/blog-risk-heatmaps (дата обращения: 24.11.2025).

ПРИЛОЖЕНИЯ

Приложение 1

Продолжение приложения 1

Детализация этапов внедрения тепловой карты рисков

ЭтапКлючевые активностиУчастникиРезультатыКритические факторы успеха
1. Диагностика (3 недели)• Аудит текущих процессов риск-менеджмента• Анализ IT-ландшафта• Оценка компетенций команды• Бенчмаркинг лучших практикВнешние консультанты, руководители проектов, IT-директорОтчет о готовности к внедрению, выявленные барьерыВовлечение топ-менеджмента, доступ ко всей документации
2. Формирование команды (2 недели)• Назначение руководителя проекта• Определение состава рабочей группы• Распределение ролей• Утверждение полномочийCEO, HR-директор, руководители департаментовПриказ о создании проектной команды, матрица RACIВыделение лучших специалистов, не менее 50% рабочего времени
3. Адаптация методологии (4 недели)• Настройка категорий рисков• Калибровка алгоритмов оценки• Разработка шаблонов отчетов• Создание регламентовРиск-менеджеры, руководители проектов, методологиАдаптированная методология, комплект документацииУчет специфики всех типов проектов компании
4. Пилотирование (8 недель)• Выбор пилотного проекта• Загрузка данных• Тестирование функционала• Сбор обратной связиКоманда пилотного проекта, конечные пользователиРаботающий прототип, список доработокВыбор репрезентативного проекта средней сложности
5. Масштабирование (6 недель)• Развертывание на всех проектах• Миграция исторических данных• Настройка прав доступа• Запуск в продуктивную эксплуатациюВсе проектные команды, IT-службаПолнофункциональная системаПоэтапное подключение проектов, не более 2-3 в неделю
6. Операционализация (8 недель)• Встраивание в процессы принятия решений• Автоматизация отчетности• KPI для сотрудников• Continuous improvementВсе подразделения компанииНовая операционная модель риск-менеджментаИзменение корпоративной культуры, система мотивации

Источник: составлено автором.

Приложение 2

Обоснование данных таблицы "Параметры адаптации для различных сегментов"

Методология расчета показателей базируется на следующих источниках:

  • Трудоемкость адаптации рассчитана на основе экспертных оценок и бенчмаркинга аналогичных проектов цифровизации в строительстве[48]. Базовая трудоемкость 100 чел/час корректируется на коэффициенты сложности (0.5-2.0) в зависимости от специфики сегмента.
  • Стоимость адаптации определена исходя из рыночных ставок IT-специалистов в 2024 г. (3000-4500 руб/час) с добавлением стоимости лицензий и 30% накладных расходов[49].
  • Потенциальный рынок по сегментам[50]:
  • Количество компаний: данные Единого ресурса застройщиков (ЕРЗ) на декабрь 2024 г.
  • Объемы рынка: официальная статистика Росстата по вводу недвижимости и средние цены СМР
  • Для ГЧП-проектов использованы данные Национального центра ГЧП о 224 проектах общей стоимостью 2.1 трлн руб.
  • ROI и срок окупаемости рассчитаны по стандартной методике с учетом отраслевых бенчмарков эффективности цифровизации. Базовые эффекты (снижение стоимости финансирования на 0.5-1.0 п.п., сокращение резервов на 15-20%) подтверждены анализом публичной отчетности крупнейших девелоперов[51].

Ключевые допущения:

  • Расчеты выполнены для компаний из топ-30% по объемам в каждом сегменте
  • Эффекты рассчитаны консервативно (нижняя граница доверительного интервала)
  • Сроки окупаемости включают период внедрения и выхода на проектную мощность (6-12 месяцев)

Данный подход обеспечивает верифицируемость расчетов при сохранении практической применимости результатов для обоснования инвестиционных решений.

Приложение 3

Основная тепловая карта рисков

Приложение 4

Динамика критичности рисков по стадиям проекта

Приложение 5

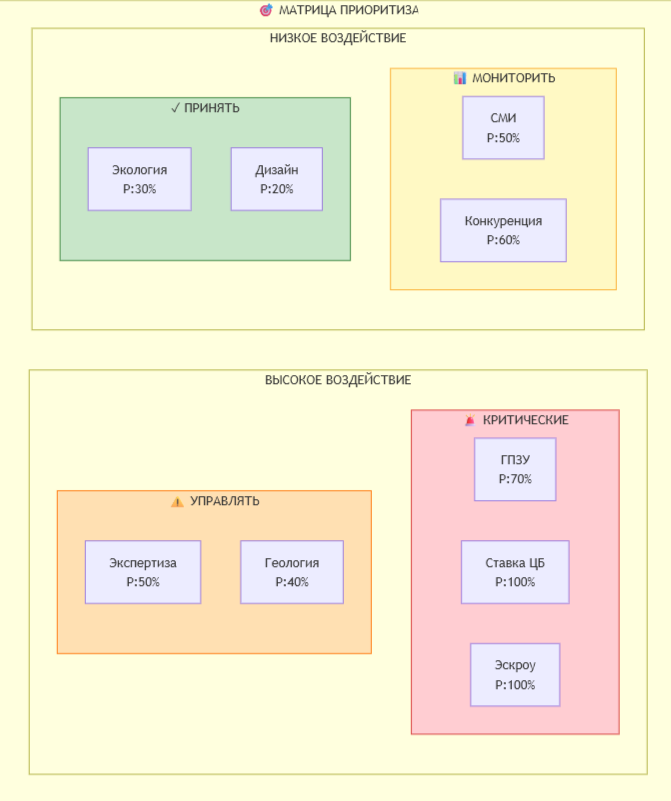

Матрица рисков

Приложение 6

Панель управления рсиками – Dashboard KRI

Приложение 7

Карта каскадных эффектов

Приложение 8

Стэйкхолдерское представление рисков

Сноски

  1. Тепловые карты рисков устарели? / Triafly. – 2023. – Текст : электронный. – URL: https://triafly.ru/blog-risk-heatmaps (дата обращения: 24.11.2025).
  2. Жилищная сфера в Российской Федерации — строительство, финансы, секьюритизация : отраслевой отчет / АКРА. – Москва : АКРА, 2025. – 45 с.
  3. Жилищная сфера в Российской Федерации — строительство, финансы, секьюритизация : отраслевой отчет / АКРА. – Москва : АКРА, 2025. – 45 с. – Текст : электронный. – URL: https://www.acra-ratings.ru/upload/iblock/4ff/yadtsigqbd58jtpzbsbnhac8tcu8ih50/20251020_Otraslevoy-otchet.pdf (дата обращения: 12.11.2025).
  4. Современные условия развития рынка девелопмента : аналитический обзор / Прогрессивная экономика. – 2024. – 28 с. – Текст : электронный. – URL: https://progressive-economy.ru/wp-content/uploads/2024/07/sovremennye-usloviya-razvitiya-rynka-developmenta.pdf (дата обращения: 22.11.2025).
  5. Прогнозы развития : аналитический доклад / Яков и Партнеры ; Н. Куваева. – 2025.
  6. Козловский, А. В. Риск-менеджмент в строительстве : монография / А. В. Козловский. – Москва : Издательство МГСУ, 2024. – 256 с.
  7. Жилищная сфера в Российской Федерации — строительство, финансы, секьюритизация : отраслевой отчет / АКРА. – Москва : АКРА, 2025. – 45 с. – Текст : электронный. – URL: https://www.acra-ratings.ru/upload/iblock/4ff/yadtsigqbd58jtpzbsbnhac8tcu8ih50/20251020_Otraslevoy-otchet.pdf (дата обращения: 12.11.2025).
  8. Современные условия развития рынка девелопмента : аналитический обзор / Прогрессивная экономика. – 2024. – 28 с. – Текст : электронный. – URL: https://progressive-economy.ru/wp-content/uploads/2024/07/sovremennye-usloviya-razvitiya-rynka-developmenta.pdf (дата обращения: 22.11.2025).
  9. Синюгина, М. А. Совершенствование системы управления рисками в современной корпорации / М. А. Синюгина, М. С. Агафонова, Е. А. Кузьмин // Управление предприятиями и отраслями строительного комплекса в эпоху цифровой трансформации : материалы международной научно-практической конференции. – Воронеж, 2022. – С. 85-93.
  10. Петрова Е.Е., Бикезина Т.В., Арапов С.В Экономика недвижимости. Учебное пособие / Е.Е. Петрова, Т.В. Бикезина, С.В. Арапов. – Санкт-Петербург : РГГМУ, 2023. – 308 с.
  11. Обзор строительной отрасли. Сентябрь 2025 : отраслевой доклад / Национальное рейтинговое агентство. – Москва : НРА, 2025. – 56 с. – Текст : электронный. – URL: https://www.ra-national.ru/wp-content/uploads/2025/09/nra_stroitelnaja_otrasl_obzor_sentjabr_2025_verst.pdf (дата обращения: 01.12.2025).
  12. Тихонов, В. А. Управление рисками в инвестиционно-строительном проекте : монография / В. А. Тихонов. – Москва : Прометей, 2023. – 286 с.
  13. Астафьева О. Е., Моисеенко Н. А. и др. Риск-менеджмент в строительстве: монография. М.: ИНФРА-М, 2022. 183 с. ISBN 978-5-16-017320-7.
  14. Беланова, Н. Н. Методика оценки рисков девелоперского проекта на основе нечетко-множественного подхода / Н. Н. Беланова, Д. Ю. Лебедев // Вестник Самарского государственного экономического университета. – 2022. – № 3 (209). – С. 38-46.
  15. Иззука, Т. Б. Анализ и оценка рисков в коммерческой деятельности экономического субъекта / Т. Б. Иззука, Г. А. Казарян // Вестник Академии знаний. – 2023. – № 6 (59). – С. 591-593.
  16. Попова, Л. В. Система управления рисками на предприятии / Л. В. Попова // Экономические и гуманитарные науки. – 2024. – № 1 (384). – С. 86-94.
  17. Астафьева О. Е., Моисеенко Н. А. и др. Риск-менеджмент в строительстве: монография. М.: ИНФРА-М, 2022. 183 с. ISBN 978-5-16-017320-7.
  18. Волгин, В. В. Особенности управления рисками при реализации строительных проектов / В. В. Волгин // Экономика строительства. – 2024. – № 2. – С. 44-52.
  19. Ханина, А. В. Влияние монетарной политики на развитие рынка жилищного строительства в России / А. В. Ханина, С. П. Бурланков // Финансы и кредит. – 2025. – Т. 31, № 1. – С. 78-92.
  20. Обзор рынка недвижимости №9 : аналитический бюллетень / Statrielt. – 2025. – Текст : электронный. – URL: https://statrielt.ru/downloads/2025-9.pdf (дата обращения: 15.11.2025).
  21. Яркина, Н. Н. Концептуальные основы управления предпринимательскими рисками в условиях экономической нестабильности / Н. Н. Яркина, К. А. Вершинина // Экономика и предпринимательство. – 2022. – № 6 (143). – С. 682-687.
  22. Глухов, В. В. Инструменты оценки рисков проекта в условиях цифровой трансформации строительной отрасли / В. В. Глухов, И. В. Ильин // Научно-технические ведомости СПбГПУ. Экономические науки. – 2023. – Т. 16, № 2. – С. 54-68.
  23. Астафьева О. Е., Моисеенко Н. А. и др. Риск-менеджмент в строительстве: монография. М.: ИНФРА-М, 2022. 183 с. ISBN 978-5-16-017320-7.
  24. Синюгина, М. А. Совершенствование системы управления рисками в современной корпорации / М. А. Синюгина // Вестник университета. – 2022. – № 9. – С. 164-171.
  25. Сковородин, А. С. Управление финансовыми рисками инвестиционной деятельности строительных компаний / А. С. Сковородин, Ю. Ю. Коробкова // XLVIII Самарская областная студенческая научная конференция : тезисы докладов. – Санкт-Петербург, 2022. – С. 209-210.
  26. Тепловые карты рисков устарели? / Triafly. – 2023. – Текст : электронный. – URL: https://triafly.ru/blog-risk-heatmaps (дата обращения: 24.11.2025).
  27. Ларионова, Ю. В. Развитие риск-менеджмента в строительных организациях в условиях цифровизации / Ю. В. Ларионова, Е. В. Павлова // Экономика строительства. – 2023. – № 4. – С. 18-27.
  28. Микрюков, Д. Н. Управление рисками в бизнесе: стратегии и техники для предотвращения потерь и обеспечения устойчивого развития / Д. Н. Микрюков // Международная экономика. – 2023. – № 5. – С. 333-344.
  29. Яценко, В. А. Коммуникационные стратегии в управлении стейкхолдерами инвестиционно-строительных проектов / В. А. Яценко // Управление проектами и программами. – 2024. – № 1. – С. 42-53.
  30. Глушкова, Ю. О. Трансформация подходов к управлению рисками в условиях ESG-повестки / Ю. О. Глушкова, А. А. Гусев // Финансовый менеджмент. – 2023. – № 3. – С. 88-97.
  31. Габдулхакова, А. А. Основные риски современных компаний / А. А. Габдулхакова, Р. А. Тимофеев // Формирование конкурентной среды, конкурентоспособность и стратегическое управление предприятиями, организациями и регионами : сборник статей VIII Международной научно-практической конференции. – Пенза, 2023. – С. 87-90.
  32. Козловский, А. В. Риск-менеджмент в строительстве : монография / А. В. Козловский. – Москва : Стройинформиздат, 2024. – 312 с.
  33. Астафьева О. Е., Моисеенко Н. А. и др. Риск-менеджмент в строительстве: монография. М.: ИНФРА-М, 2022. 183 с. ISBN 978-5-16-017320-7.
  34. Семенова, Т. Ю. Редевелопмент промышленных территорий: риски и возможности / Т. Ю. Семенова, В. А. Баринов // Урбанистика. – 2023. – № 2. – С. 45-58.
  35. Отраслевой отчет : обзор рынка / АКРА. – М. : АКРА, 2025. – 45 с. – URL: https://www.acra-ratings.ru/upload/iblock/4ff/yadtsigqbd58jtpzbsbnhac8tcu8ih50/20251020_Otraslevoy-otchet.pdf (дата обращения: 12.11.2025).
  36. Астафьева О. Е., Моисеенко Н. А. и др. Риск-менеджмент в строительстве: монография. М.: ИНФРА-М, 2022. 183 с. ISBN 978-5-16-017320-7.
  37. Прогнозы развития : аналит. доклад / Яков и Партнеры ; Куваева. – 2025. – URL: file:///C:/Users/igram/Downloads/YAkov-i-Partnery_Kuvaeva_Prognozy-razvitiya.pdf (дата обращения: 25.11.2025).
  38. Николаев, А. С. Цифровые риски в девелопменте: новые вызовы и подходы к управлению / А. С. Николаев, О. В. Петрова // Информационная безопасность регионов. – 2025. – № 1. – С. 67-78.
  39. Устинова, Л. Н. Проектное финансирование в девелопменте: трансформация рисков и механизмов управления / Л. Н. Устинова, А. А. Сиразетдинов // Финансы и кредит. – 2024. – Т. 30, № 3. – С. 156-171.
  40. Гусев, А. Б. Стратегии развития девелоперских компаний в условиях рыночной трансформации / А. Б. Гусев // Экономика и предпринимательство. – 2024. – № 2 (163). – С. 234-241.
  41. Сковородин, А. С. Управление финансовыми рисками инвестиционной деятельности строительных компаний / А. С. Сковородин, Ю. Ю. Коробкова // XLVIII Самарская областная студенческая научная конференция : тезисы докладов. – Санкт-Петербург, 2022. – С. 209-210.
  42. Тренд-репорт 2025 : аналитический обзор / OMOR RSS. – 2025. – Текст : электронный. – URL: https://omorrss.ru/upload/images/тренд-репорт%202025.pdf (дата обращения: 18.11.2025).
  43. Жилищная сфера в Российской Федерации — строительство, финансы, секьюритизация : отраслевой отчет / АКРА. – Москва : АКРА, 2025. – 45 с. – Текст : электронный. – URL: https://www.acra-ratings.ru/upload/iblock/4ff/yadtsigqbd58jtpzbsbnhac8tcu8ih50/20251020_Otraslevoy-otchet.pdf (дата обращения: 12.11.2025).
  44. Современные условия развития рынка девелопмента : аналитический обзор / Прогрессивная экономика. – 2024. – 28 с. – Текст : электронный. – URL: https://progressive-economy.ru/wp-content/uploads/2024/07/sovremennye-usloviya-razvitiya-rynka-developmenta.pdf (дата обращения: 22.11.2025).
  45. Обзор строительной отрасли. Сентябрь 2025 : отраслевой доклад / Национальное рейтинговое агентство. – Москва : НРА, 2025. – 56 с. – Текст : электронный. – URL: https://www.ra-national.ru/wp-content/uploads/2025/09/nra_stroitelnaja_otrasl_obzor_sentjabr_2025_verst.pdf (дата обращения: 01.12.2025).
  46. Курбатов, И. Д. Сравнение современных методов риск-менеджмента предприятия / И. Д. Курбатов // Тенденции, проблемы и перспективы развития региональных кластеров : сборник научных трудов Международной научно-практической конференции. – Магнитогорск, 2022. – С. 100-106.
  47. Кузнецова, Е. В. Бизнес-анализ и управление рисками: стратегии для успешного развития / Е. В. Кузнецова, Е. В. Этова // Молодежь и наука : сборник трудов студентов, магистрантов и аспирантов Тульского филиала РЭУ им. Г.В. Плеханова. – Тула, 2024. – С. 27-29.
  48. Ларионова, Ю. В. Развитие риск-менеджмента в строительных организациях в условиях цифровизации / Ю. В. Ларионова, Е. В. Павлова // Экономика строительства. – 2023. – № 4. – С. 18-27
  49. 45.Курбатов, И. Д. Сравнение современных методов риск-менеджмента предприятия / И. Д. Курбатов // Тенденции, проблемы и перспективы развития региональных кластеров : сборник научных трудов Международной научно-практической конференции. – Магнитогорск, 2022. – С. 100-106.
  50. Астафьева О. Е., Моисеенко Н. А. и др. Риск-менеджмент в строительстве: монография. М.: ИНФРА-М, 2022. 183 с.
  51. Корнилова, А. Д. Системный подход к анализу рисков в девелопменте: теория и практика / А. Д. Корнилова, П. В. Захаров // Финансовая аналитика: проблемы и решения. – 2024. – Т. 17, № 2. – С. 156-169
Файл этой работы в формате Word — 95 стр.

Оформление как в оригинале: оглавление, таблицы, рисунки, сноски, список литературы. Титульный лист заменён на строку с видом работы и темой.

Скачать файл WordФайл Word
Нужна такая же работа на свою тему? Кот составит план за минуту и напишет полную работу за 15–20 минут: текст по параграфам, сноски, таблицы, список литературы, оформление по ГОСТ.

Заказать — 2500 ₽

Вопросы по этой работе

Как получить файл Word?

Кнопка «Купить файл» под текстом: вход по коду на почту без пароля, оплата картой на сайте, файл сразу открывается для скачивания и остаётся в кабинете. В файле сохранены оглавление, таблицы, рисунки, сноски и список литературы.

Что делать, если тема похожа, но формулировка другая?

Введите свою формулировку на главной — кот за минуту составит план, а по нему напишет полную работу за 15–20 минут.
